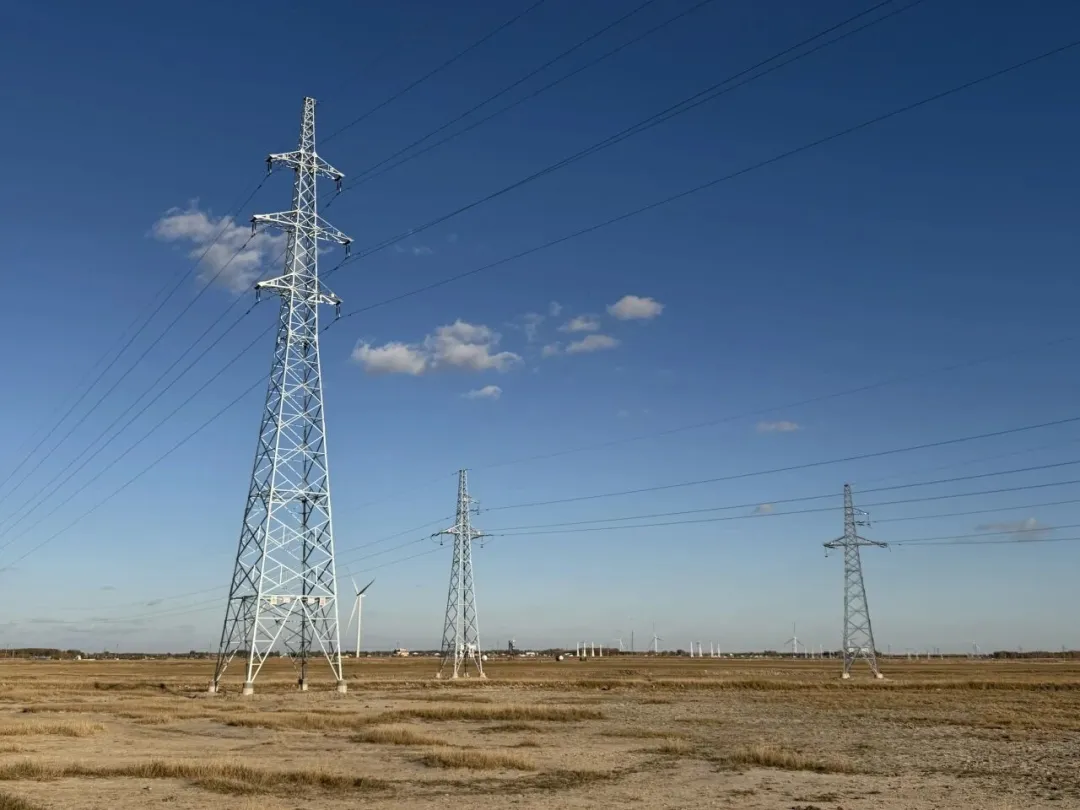

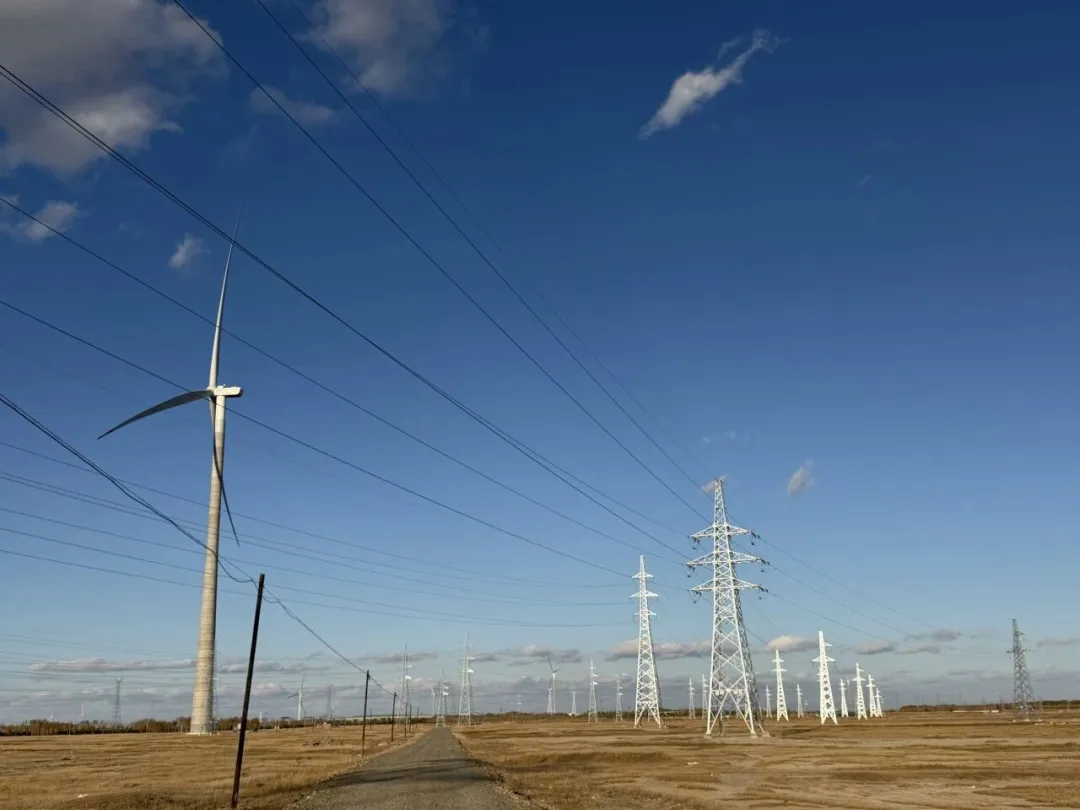

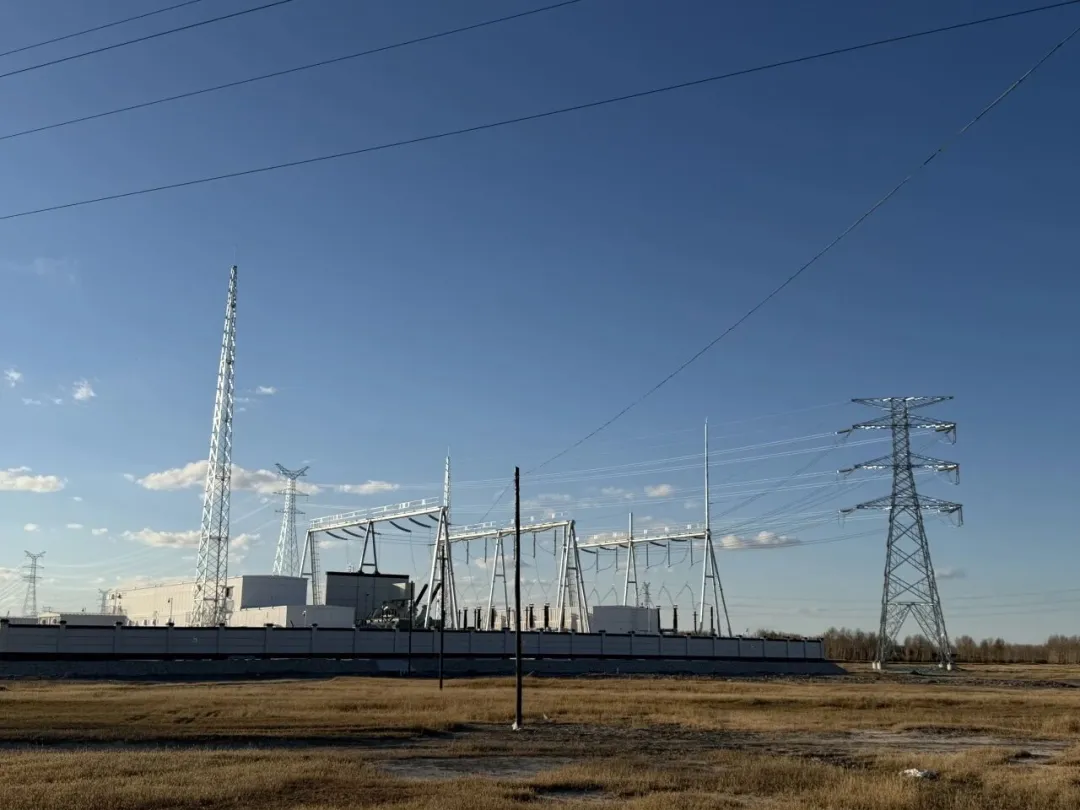

近日,由中铁一局电务公司承建的大唐乾安大遐20万千瓦风电项目集电线路一标段顺利完成送电,标志着项目电力输送主通道全面贯通,为项目整体投产发电奠定坚实基础。

大唐乾安大遐20万千瓦风电项目位于吉林省松原市乾安县,场地覆盖大遐畜牧场、让字镇、赞字乡等区域,地处松嫩平原西部草原地带,是当地首批应用“大容量、大叶轮、高塔架”混塔风机技术的重点风电工程。项目规划装机容量200兆瓦,共布置24台大型风电机组。公司承建的集电线路一标段,是全场电能汇集、输送的核心枢纽,承担着片区风机电能归集、输送至升压站的重要功能,是保障电力外送的关键控制性工程。
自2025年11月开工以来,项目施工全程面临诸多挑战。施工现场地处严寒多风区域,全年有效施工工期短;场区地下油气管线密集交叉,施工安全风险高;线路途经草原、农田及多个村镇,征地协调任务繁重,同时区域草原生态脆弱,环保施工要求严格。面对多重困难,项目部提前部署、积极应对,坚持技术先行、方案前置,组建专项攻坚小组,深入开展现场踏勘,联合建设、设计、监理单位多轮研讨,结合现场实际定制针对性施工方案和应急保障措施,系统化推进难点问题整改攻克,逐项攻克施工堵点难点,全力保障项目建设平稳有序推进。
针对当地冬季漫长酷寒、最低气温可达零下二十余摄氏度的施工难题,项目部重点攻克低温混凝土施工质量通病,通过搭设防寒保温棚、添加防冻外加剂、电热毯加温养护等多项保温措施,严格把控混凝土入模温度,安排技术人员24小时旁站值守,动态监测内外温差,有效规避混凝土冻损、强度不足等质量问题。最终,所有铁塔基础实体质量一次性检测全部合格。
线路施工路径内多处与油田输油管道交叉并行,是本项目最大风险点。项目部严守安全底线,主动对接油田管理单位,调取精准地下管线资料,采用人工探挖方式精准探明管线位置,杜绝大型机械盲目作业。对于管线保护区内电缆敷设,项目部优化施工方案,采用非开挖顶管工艺穿越施工,有效规避机械作业对油气管网的扰动破坏,全程实现油气管道“零损伤”安全施工。

安全管理工作中,项目部全面压实全员安全生产责任制,常态化落实班前安全教育和安全技术交底。针对高空组塔、导线架设、电缆深沟开挖、大型起重吊装等高风险工序,严格执行作业票审批制度,配备专职安全员全程旁站监护。施工现场布设多点位风速监测设备,安排专人每小时采集风速数据,严格执行六级及以上大风禁止高空吊装作业规定,牢牢守住安全生产红线。
质量管理上,全程严格执行施工“三检制”,通过班组自检、工区复检、项目部专检层层把关,工序验收合格并经监理确认后方可开展后续施工。对导线压接、光缆熔接、接地电阻测试等关键工序,安排持证专业人员专项操作,留存全过程施工影像资料。所有电气设备、电缆主材进场全部送检核验,从源头把控原材料质量,确保工程质量完全符合设计及规范标准。

在生态施工方面,项目部牢固树立“生态优先、绿色施工”理念,严格遵循最小扰动原则。优先沿用原有乡间土路作为施工便道,减少新增占地扰动;电缆沟开挖实行熟土、生土分层堆放,施工完毕后及时覆土复原、补播草种,修复草原原貌。同时严控施工扬尘,所有建筑垃圾集中收集、统一外运,最大限度降低施工对草原植被的影响,实现工程建设与生态保护协同发展。
施工全过程中,项目部科学组织,统筹部署,在施工高峰期实行多作业面同步施工,铁塔基础、组塔、架线、电缆敷设多工序流水作业。管理人员、施工班组两班倒抢抓有效工期,数百名建设者扎根旷野,战严寒、斗风沙、冒酷暑,放弃节假日休息,坚守施工一线,保障工程节点工期顺利落地。
此次集电线路工程顺利送电,全面打通了风机电能归集外送的“主动脉”,实现各机位与升压站电力通道全线贯通。项目正式投运后,年均可输送清洁电能约4.8亿千瓦时,节约标准煤15.8万吨,减少二氧化碳排放47.8万吨,将有效优化松原地区能源结构,减少化石能源消耗,改善区域生态环境,助力地方经济绿色低碳转型。
国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

河北省公共资源交易服务平台 2小时前
宁夏回族自治区公共资源交易网 3小时前
中国安能第二工程局 5小时前
中国能建中电新能源公司 7小时前
水电六局 9小时前
图片正在生成中...
