贵州盘龙山风电场15台风机吊装圆满完成

来源:中国安能第二工程局

时间:2026-10-19

自工程局“决战100天·全力冲刺年度任务目标完成”活动部署以来,南昌分公司册亨项目部锚定年度任务,倒排工期、满弓紧弦、全力冲刺。近日,圆满完成盘龙山风电场15台风机吊装工作,标志着项目核心建设工序取得关键性突破。

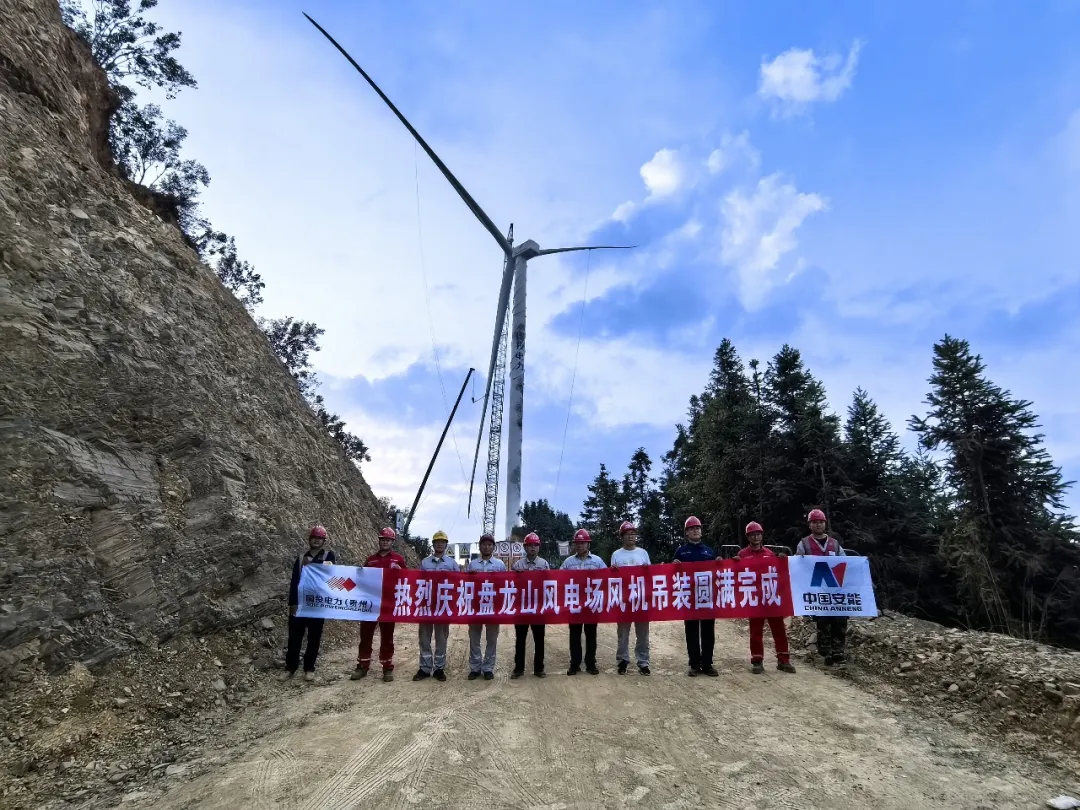

▲圆满完成吊装

该项目位于贵州喀斯特地貌与侵蚀山地交错分布区域‌,施工海拔介于900米至1300米之间,区域地势起伏大,风机机位分散布设于各山头,场内施工道路急弯陡坡较多,大型吊装设备转场难度较大,施工条件复杂。

为攻克建设难点,确保吊装作业实现安全“零事故”、质量“零缺陷”目标,项目指挥部坚持策划先行,提前开展系统规划部署,邀请行业专家对《风机吊装方案》《主吊安拆方案》进行专项评审,并依据评审意见对方案进行迭代优化,夯实技术基础;施工前,全面组织安全技术交底,做实做细各项前期准备。针对各机位平台复杂的现场条件,联合风机厂家与吊装单位开展精准研判,严格编制并落实“一机一案”,科学规划吊装设备布设,确保工况匹配。吊装作业期间,严格执行网格化管理,由吊装网格员与安全负责人实施全过程旁站监督;项目指挥部全体成员通力协作、紧密配合,有力保障了吊装作业安全、有序、高效推进。

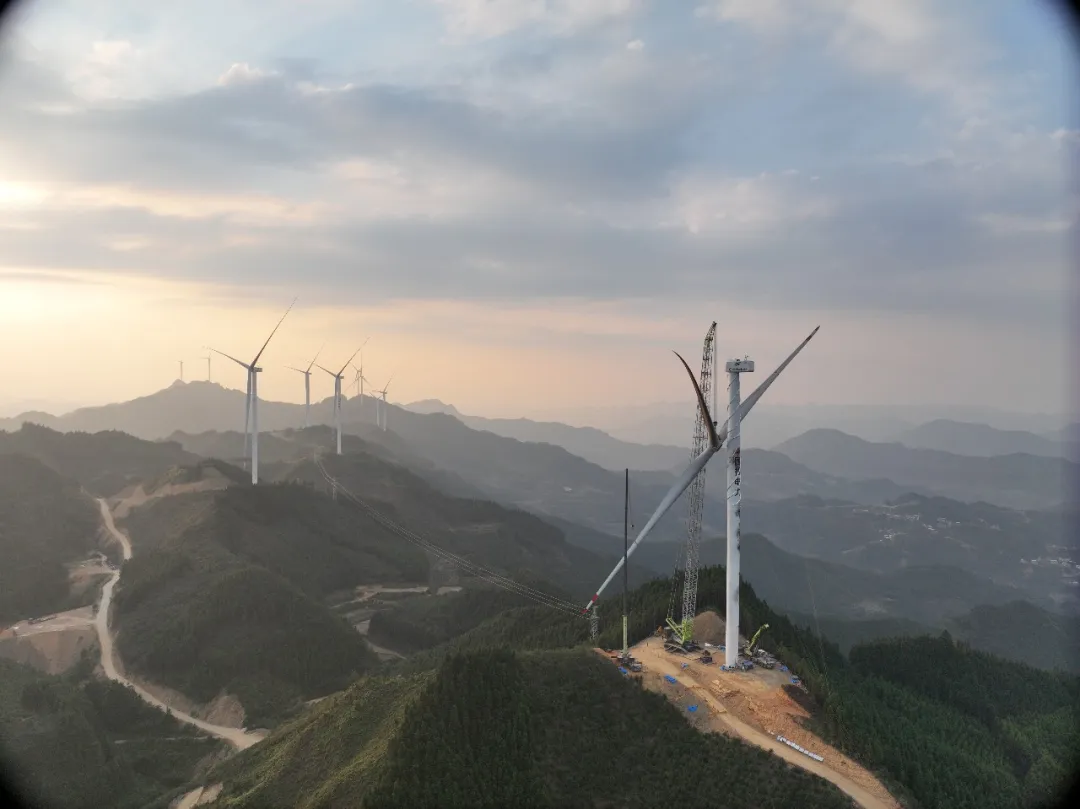

▲风机吊装

自开工建设以来,项目团队攻坚克难,有效克服复杂地形、持续雨季及气象多变等不利因素影响,圆满实现吊装作业安全、质量双达标。下一步,项目指挥部将以此次盘龙山风电场吊装顺利完成为契机,全力推进后续工程建设,全力冲刺并网发电目标,同时为后续风电场工程建设积累实践经验、筑牢施工基础。
