四季度,是定全年、保全局的收官之季,更是比担当、见精神的冲刺之时。即日起,公司官微推出“决胜四季度 冲刺总目标”专栏,聚焦一线节点突破,定格大干快上热潮,记录建设者传承“特别能吃苦、特别能战斗、特别能奉献”的“三特”精神,以实干攻坚克难,以担当决战决胜。今天,让我们把目光投向陕北高原,走进国能米脂5万千瓦风电项目首台风机基础浇筑现场。以节点为号,以实绩作答,让我们迅速掀起大干热潮,全力冲刺年度目标!

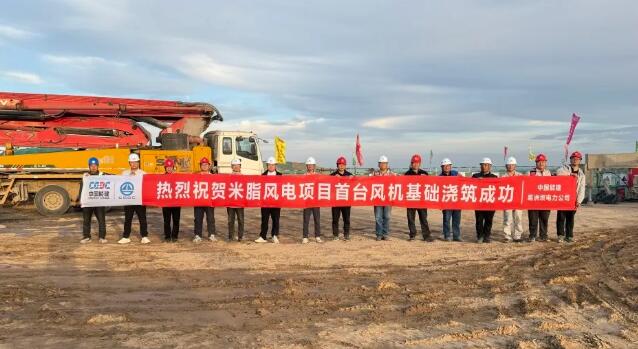

近日,由中国能建葛洲坝电力公司承建的国能米脂5万千瓦风电项目首台风机基础浇筑顺利完成,项目主体工程建设全面启动。陕北高原上,秋风渐劲,建设现场热潮涌动,绿色动能正加速汇聚。
项目位于陕西省榆林市米脂县印斗镇,规划安装8台6.25MW风力发电机组,总装机容量50MW,同步新建1座110kV升压站,配套建设28.5公里110kV送出线路,是当地推进能源结构调整、助力“双碳”目标实现的重点新能源项目。首基浇筑完成,不仅为后续风机吊装、设备安装筑牢根基,也标志着项目全面进入主体施工阶段,对优化陕西能源结构、推动绿色低碳转型具有重要意义。

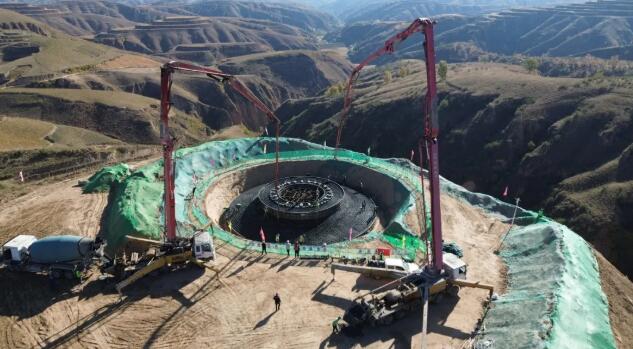

首台风机基础浇筑,是主体施工的第一道关口,更是难啃的“硬骨头”。项目场址为自重湿陷性黄土场地,对地基处理提出了极高要求;单台基础混凝土约680立方米,属大体积混凝土施工,对温控精度要求极高;陕北山地沟壑纵横,场地狭小,泵车展臂受限、罐车爬坡困难,加之秋季气候多变,有效作业窗口十分有限。面对地质、温控、运输、气候的多重考验,项目团队迎难而上,以“特别能吃苦”的韧劲扎根陕北黄土高原,打响了一场与时间赛跑、与困难较量的攻坚战。

越是难,越要把功夫下在前面,这正是“特别能战斗”的生动注脚。项目部深入践行中国能建项目精益化管理和安全质量管理“两个必须到”要求,坚持源头策划、风险前置,把管理触角穿透到每个班组、每道工序。地基处理方案反复论证,针对湿陷性黄土特性逐项确定处置措施;智能测温设备提前布设,对混凝土内部温度实施全过程监测,温差一旦接近临界值便及时调整养护策略;泵车、罐车统筹调配,运输路线逐段踏勘,确保浇筑连续不断档。
针对基础浇筑等关键环节,项目部刚性执行“无视频不施工、无许可不施工”要求,依托智能监控和记录仪,对施工全过程影像留痕,确保现场作业安全质量可追溯。浇筑当天,管理、技术、监理人员全程旁站,紧盯钢筋绑扎、模板支护、振捣收面等每一道工序,从第一罐混凝土入模到最后一车收面完成,现场盯控不断档,安全责任落实到岗到人,以实干护航首基浇筑一次成功。
此次首基浇筑,攻克了湿陷性黄土地基处置难题,验证了大体积混凝土温控参数,打通了山地条件下连续浇筑的组织流程,并以“首件引路、样板先行”形成了可复制、可推广的标准化施工经验。
进入四季度,项目部将以此为新起点,有序推进后续风机基础、风机吊装、集电线路、升压站及送出线路施工,力争一次成优、全程创优。全体建设者正以“特别能奉献”的担当,全力打造精品工程、示范工程,为陕西能源结构优化和绿色低碳转型贡献力量。
国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

中国葛洲坝装备 2天前
中咨工程有限公司 2天前
中铁一局 2天前
广东风电公司内蒙古分公司 2天前
壮美能建 2天前
中国电建阳光采购网 2天前
图片正在生成中...
