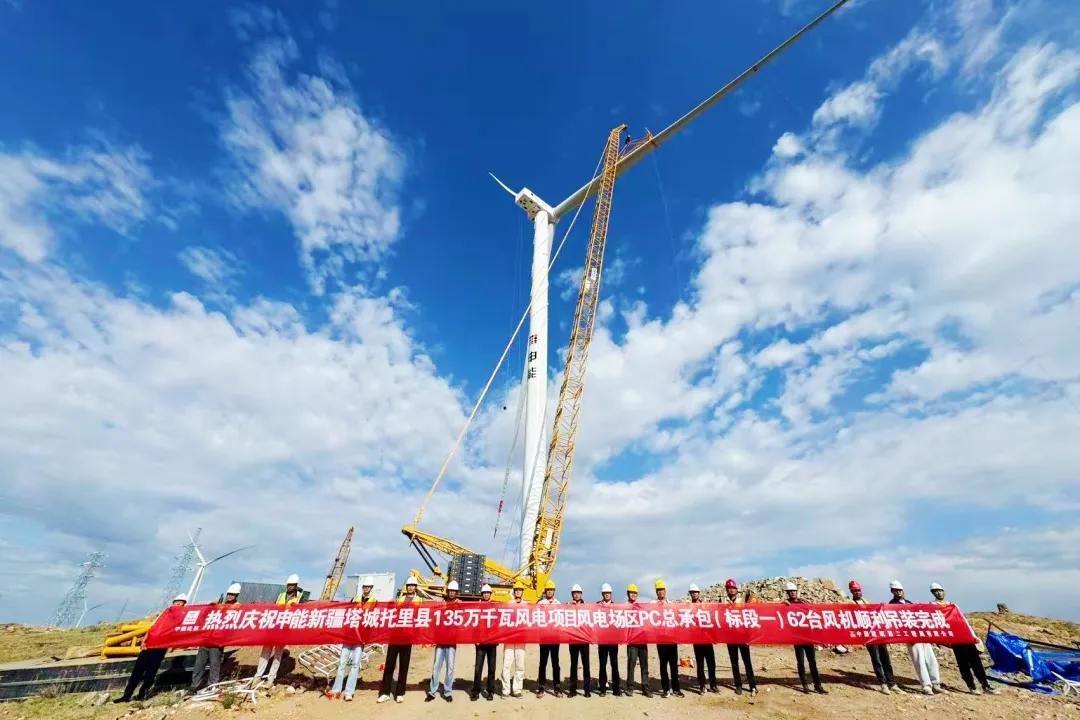

近日,由中建二局华东公司承建的申能新疆塔城托里县135万千瓦风电项目进入并网阶段,将于10月底前完成全容量并网。
从首台风机基础浇筑到全容量吊装完成,从场内集电线路到送出外送通道,项目建设者们用汗水与智慧在戈壁滩上铸就了一座绿色能源标杆。随着后续并网发电,这片古老的土地上将刮起强劲的“绿色能量”,为新疆乃至全国的能源转型注入澎湃动力,也为“双碳”目标的实现贡献坚实的“中建力量”。

项目位于素有“老风口”之称的新疆塔城托里县,总装机容量达442.4兆瓦,共安装62台6.7MW与7.7MW大容量风电机组,配套建设18回集电线路与约82公里场内道路。项目投产后,预计每年可提供清洁电能10.8亿千瓦时,对于优化区域能源结构、推动绿色低碳发展具有深远意义。
扎根
在戈壁荒漠筑牢坚实根基

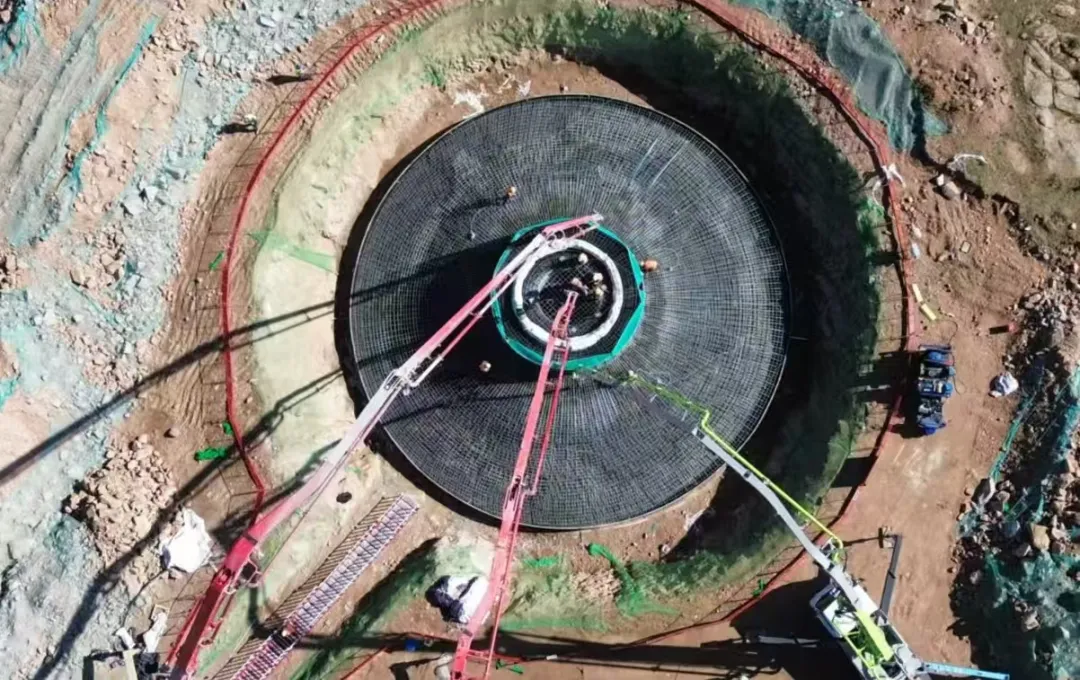

风电场的命脉,埋在看不见的土里。风机基础承载着整台机组在百年一遇极端风况下的全部荷载。而托里的气候条件昼夜温差常超过20℃,大体积混凝土内外温差一旦失控,裂缝就会像蛛网一样蔓延,直接威胁机组安全。为了找到最适合的混凝土配方,项目团队做了43组配合比试验,最终确定的Ca40抗冻混凝土配方,不仅能抵御零下30℃的极端低温,还兼顾了流动性和耐久性。

2025年6月21日,首台风机基础浇筑打响“第一枪”,彼时戈壁地表温度接近50℃,混凝土入模温度控制成了最大难题。搅拌站里,试验员每半小时测一次出机温度;运输路上,6台罐车裹着保温被疾驰;浇筑现场,2台泵车伸展长臂精准送料,建设者们每浇筑50厘米便深入振捣,仔细观察混凝土表面泛浆、气泡排尽情况。
经过12小时连续奋战后,857立方米混凝土一次性浇筑成型,经第三方检测,强度、密实度、抗冻性全部达标。
追风
在百米高空上演“极限挑战”

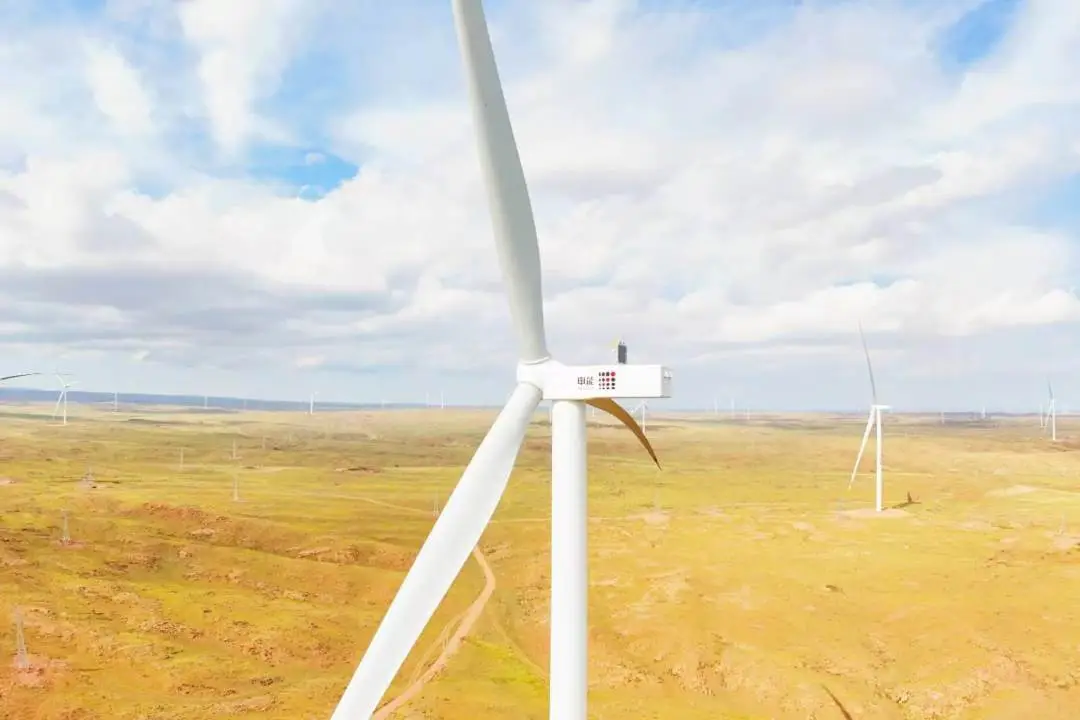

如果将基础浇筑比作“稳”,那么风机吊装就是一场关于“准”与“快”的极限挑战。托里县每年8级及以上大风天数超150天,全年有效施工期不足6个月。如何在频繁的“风之窗口期”内,将重达68吨的机舱和巨大的叶片安全送至百米高空,成为横亘在团队面前的一道难关。
项目团队在吊装工艺上做了大胆创新,摒弃先在地面组装轮毂和叶片再整体吊装的传统做法,改用操作难度更高但风况适应能力更强的“轮毂先上、叶片逐片高空对接”的分体式方案,成功让风机在极端工况下精准吊装。

此外,施工组织的精细化同样关键。项目将作业面划分为三个片区,每个片区配置一台主吊和若干辅助设备,实行网格化流水作业。大风天安排地面基础施工、机舱组装、道路平整,无风窗口集中全部力量攻坚吊装,将整体施工效率提升了30%以上,在不到六个月的有效工期内,完成了全部62台风机吊装。
守护
在戈壁草场兑现“绿色约定”

项目所在的庙尔沟镇是当地政府重点规划的草原牧区,奶驼、马匹和羊群在项目区域内天然放牧。施工高峰期,现场机械轰鸣、车辆穿梭,与牧民的转场路线时有重叠。如何在建设的同时守住这片草场,是项目团队进场之初就必须面对的课题。
项目联合草原监管部门实地踏勘施工便道路径,避开植被密集区,为牧民转场保留必经通道。施工区域内,车辆进场路线固定、出场路线固定。更细致的功夫花在“工完料净”上。每个机位基础浇筑和吊装完成后,项目部会组织专人捡拾螺栓包装袋、焊条头等,并按环保要求分类处置,以实际行动践行绿色施工理念,守护好草原牧区的绿水青山。

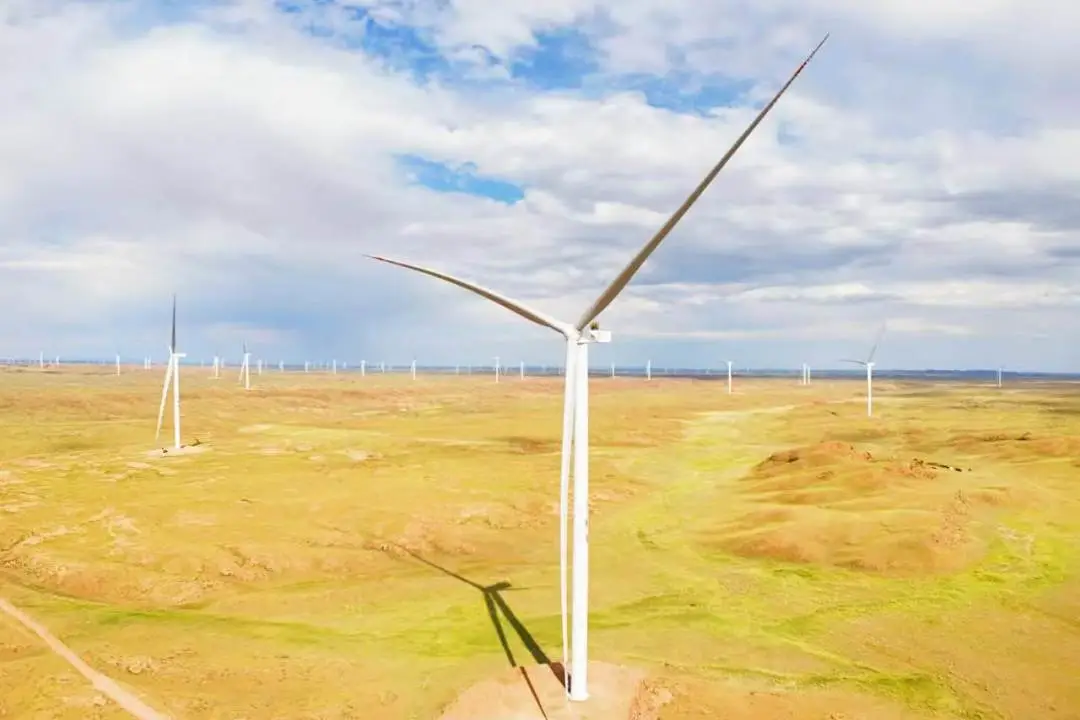

预计10月份,项目将全面并网发电,62台风机即将迎风转动,每年10.8亿千瓦时的绿电将从这里启程,汇入国家电网,点亮远方城市的灯火。
国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

中国葛洲坝装备 1天前
中咨工程有限公司 1天前
中铁一局 1天前
广东风电公司内蒙古分公司 1天前
中国电建阳光采购网 1天前
湘电集团 1天前
图片正在生成中...
