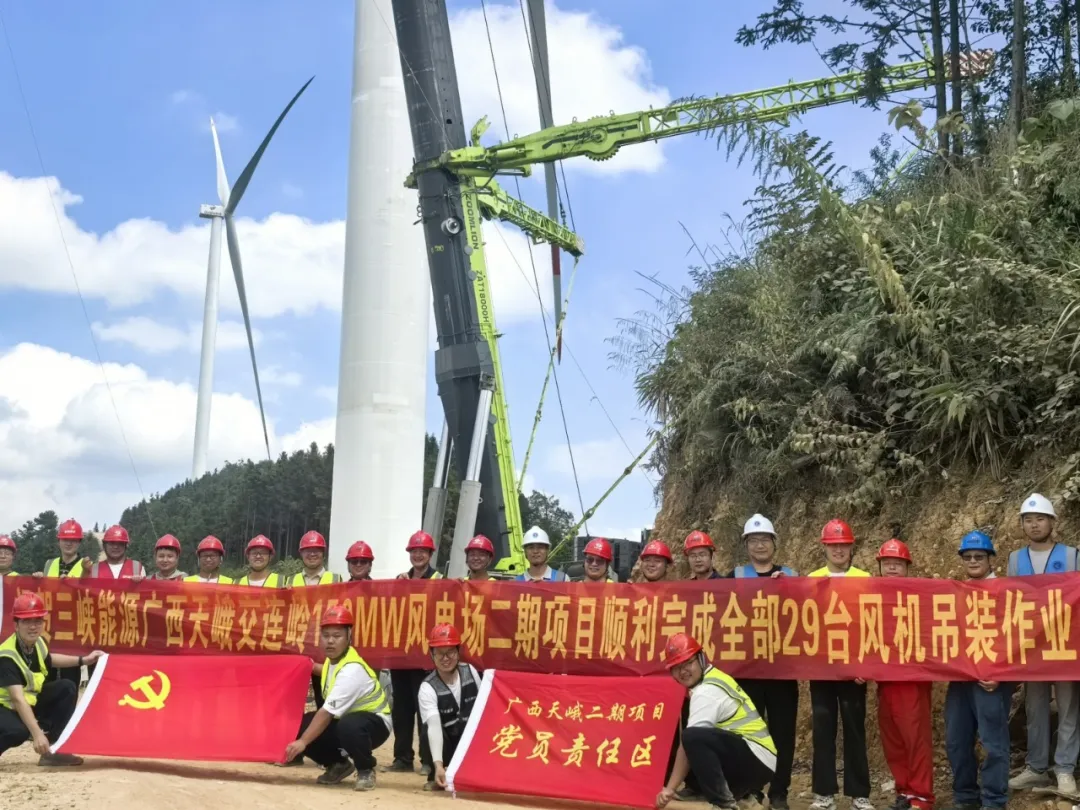

天峨交连岭风电场二期工程29台风机全部吊装完成

来源:河南省城投项目管理有限公司

时间:2026-10-09

近日,随着最后一台风机吊装就位,天峨交连岭风电场二期工程29台风机吊装作业全部圆满完成。历时一年多攻坚克难,项目团队顺利攻克山地风电施工中的诸多难题,为项目后续并网发电、投产运营奠定了坚实基础。


山地之上,擎起绿色风能

天峨交连岭风电场二期工程坐落于广西河池市天峨县向阳镇、下老乡境内,场址海拔高程在1000–1400m之间,为典型山地风电场。

项目总规划装机容量150MW,共配置29台大型风力发电机组,其中包含25台5.0MW、4台6.25MW风电机组,风机叶轮直径达204m。工程建设内容涵盖风力发电机组及附属设施、场内运输道路、35kV场内集电线路、220kV升压站及配套储能系统等核心工程。

大件运输+高空吊装,难度拉满

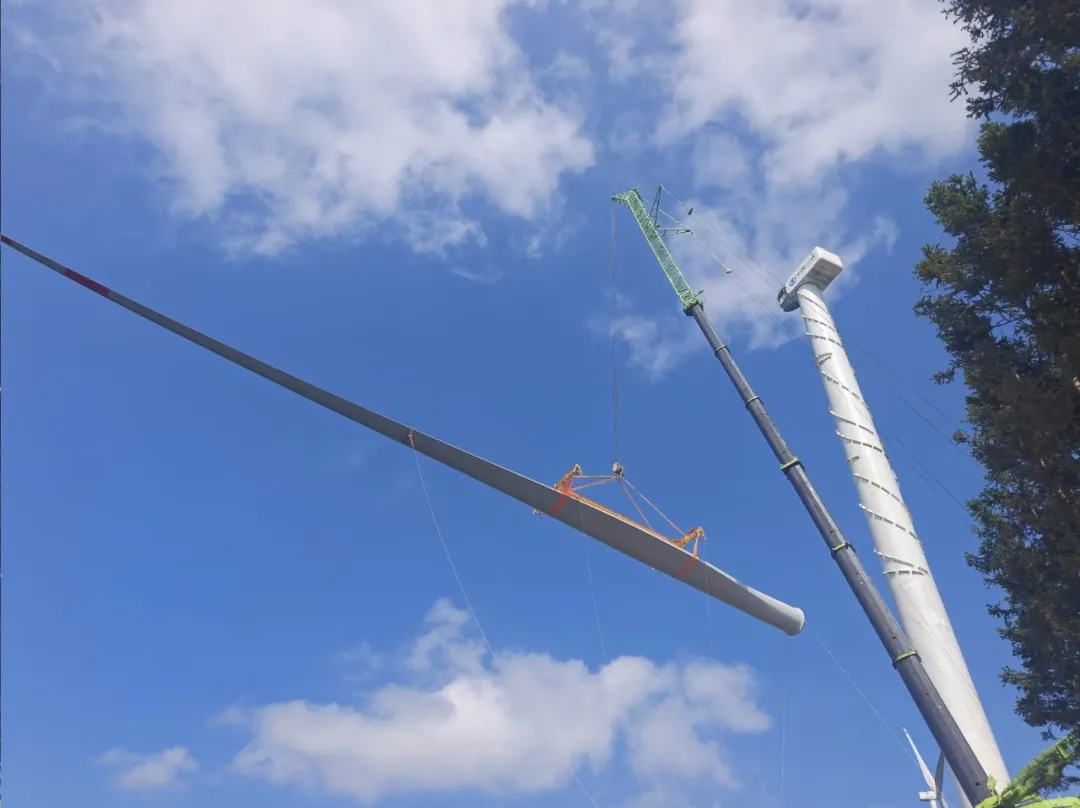

相较于平原风电项目,本项目风机设备体型大、重量重、运输难度高。其中5.0MW风机整机高度115m,6.25MW风机整机高度125m,塔筒均分为六节拼装,叶片长度分别达到99m、100m,超大部件对场内运输道路、吊装作业环境要求极高。


安全管控贯穿全程,实现“双零”目标

风机吊装属于超过一定规模的危险性较大分部分项工程,安全管控是施工核心重点。项目建设全程,监理人员严格落实安全生产管理制度,组建专项安全监管团队。每台风机吊装作业前,全面开展设备检查、隐患排查、安全技术交底等准备工作;吊装全过程实行专人旁站监督,紧盯吊装流程、设备运行、人员操作等关键环节,从严落实安全管控措施,精准防范各类施工风险。


历经一年多风雨攻坚,项目团队不畏山地复杂工况、不惧风雨恶劣天气,坚守施工一线、严把安全质量关口,最终实现29台风机吊装零安全事故、零质量问题的圆满成果。

冲刺并网发电,赋能绿色低碳转型

此次风机吊装任务的全面完成,标志着天峨交连岭风电场二期工程建设取得关键性重大突破。下一步,项目团队将持续稳步推进后续电气安装、调试等工作,全力冲刺项目并网发电目标。


项目投运后,将有效盘活区域绿色风能资源,优化地方能源结构,为广西区域新能源产业发展、绿色低碳转型注入强劲动能。

特别声明

国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

图片正在生成中...

关闭
加群交流
返回
