2026年是“十五五”规划开局之年,国内新能源大基地建设按下加速键。
在存量在建项目稳步推进的同时,大批沙戈荒风光基地相继启动招标、施工等实质性工作,万亿规模的新能源投资赛道,正由顶层规划加快走向落地实施。

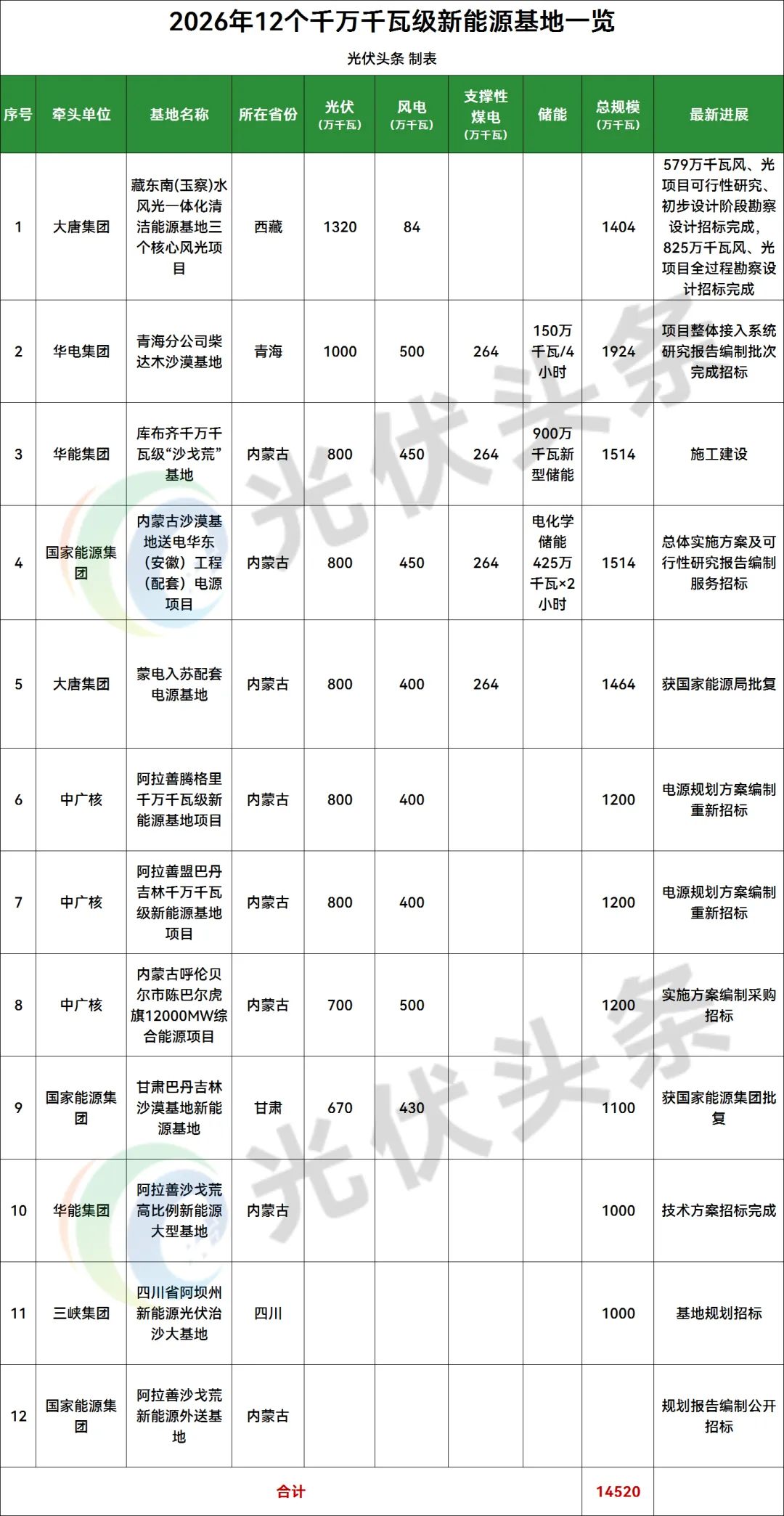

145.2GW!12个千万千瓦级
基地进入招投标阶段
随着前期规划逐步落地,新能源大基地建设节奏持续加快。除已开工的大型风光基地外,多个新项目密集启动前期工作。
据不完全统计,2026年至今,全国已有12个千万千瓦级新能源大基地开展招投标工作,涉及中广核、大唐集团、国家能源集团、华能集团、华电集团、三峡集团等,项目总装机规模突破145.2GW,项目建设由规划论证全面转入招投标、现场施工阶段。

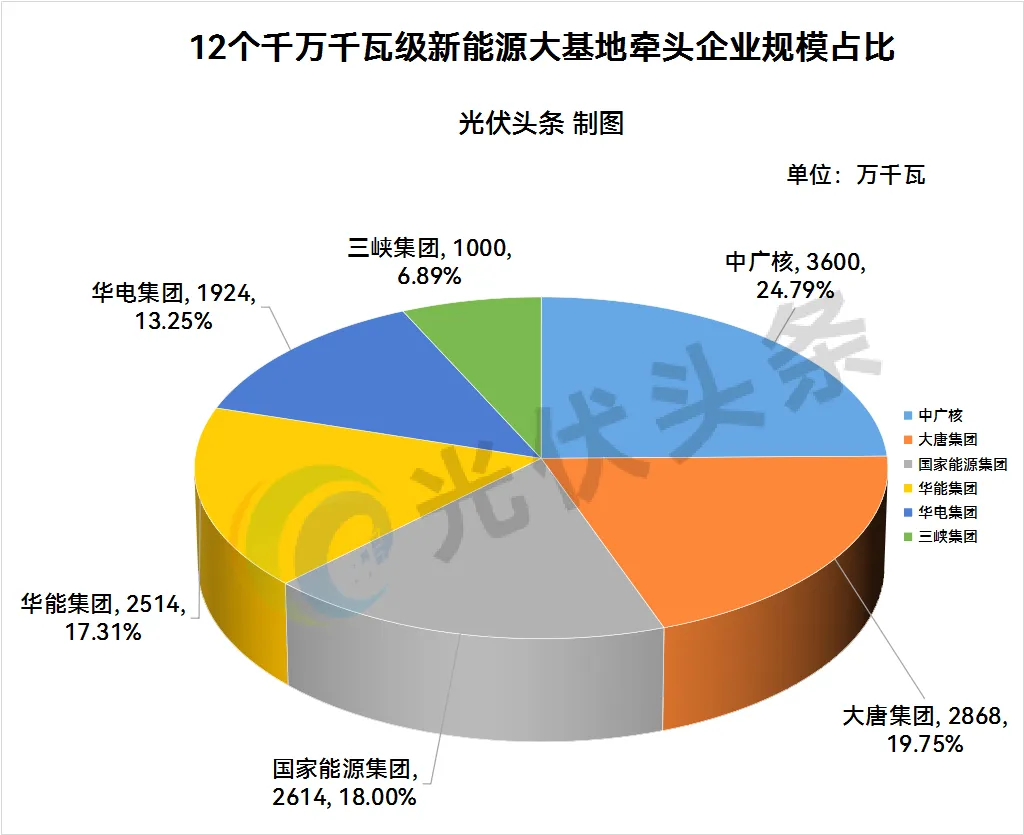

其中,中广核以36GW规划规模位居首位;大唐集团、国家能源集团分别以28.68GW、26.14GW位列第二、三名。华能集团、华电集团、三峡集团等企业布局规模也均突破10GW。

2026年各大能源央企纷纷明晰大基地建设思路。

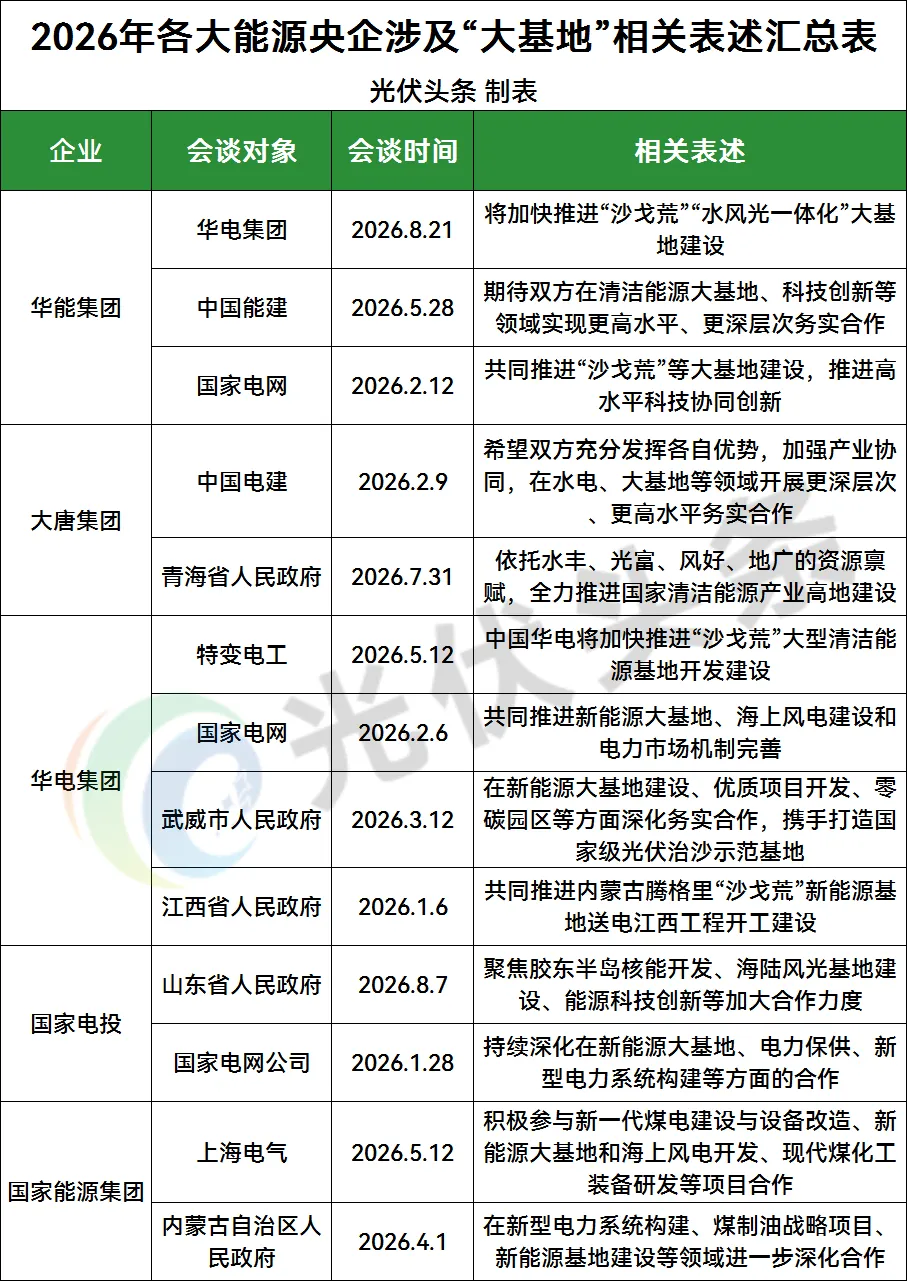

华能集团明确提出要“加快构建大基地开发新格局”;大唐集团坚持基地化发展;华电集团强调推进“沙戈荒”和水风光一体化大基地;国家电投聚焦胶东半岛海陆风光基地建设;国家能源集团提出深度整合区域风光资源与调峰能力,构建“风光火储一体化”运营模式。
尽管各家企业表述侧重点有所差异,但传递出共同趋势:
新能源大基地建设早已不再是简单的风机、光伏组件堆砌,而是统筹兼顾煤电调峰、储能配套、外送通道、本地消纳以及产业落地等多重要素的系统工程。

455GW沙戈荒大基地加速落地
万亿级新能源市场正在打开
2022年,国家发展改革委、国家能源局发布《以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地规划布局方案》,明确到2030年规划建设风光基地总装机规模约4.55亿千瓦。
2025年,国家林草局、国家发展改革委、国家能源局联合印发《三北沙漠戈壁荒漠地区光伏治沙规划(2025—2030年)》,提出到2030年新增光伏装机规模2.53亿千瓦,治理沙化土地1010万亩,构筑东起内蒙古中部、西至新疆的"光伏治沙长城"。该规划明确了三大气候区和五大重点发展区域,为"十五五"时期光伏治沙发展指明了方向。
2026年3月,“十五五”规划109项重大工程项目公布。其中,新型能源体系建设包含7项重大工程,分别是:重大水电及水风光一体化基地、“沙戈荒”等新能源基地、海上风电基地、沿海核电、电力输送通道、电力互济工程、天然气管网。由此可见, 新能源大基地是构建新型电力系统的核心抓手,产业带动效应十分显著。
按照产业测算,“十五五”期间全国可再生能源产业总投资将突破万亿元,而沙戈荒风光基地建设是本轮投资最核心的发力方向。政策红利叠加项目集中开工,一个万亿级新能源投资市场正在稳步成型。
“十五五”布局全面铺开:
多地将大基地纳入年度重点任务
国家顶层设计引领下,全国多地相继把清洁能源大基地建设写入地方发展规划。

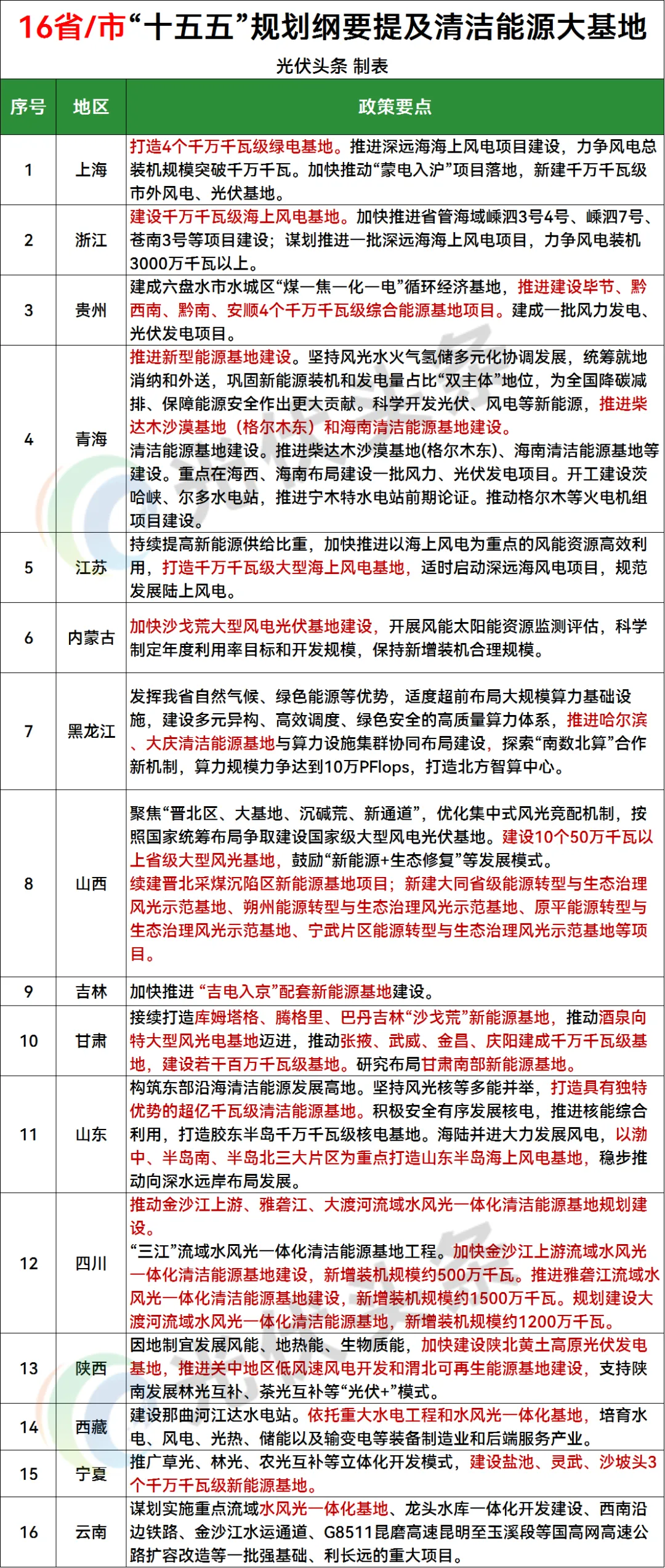

据光伏头条统计,上海、浙江、贵州、青海、江苏、内蒙古、黑龙江、山西、吉林、甘肃、山东、四川、陕西、西藏、宁夏、云南16省/市“十五五”规划纲要中明确提出布局清洁能源大基地。

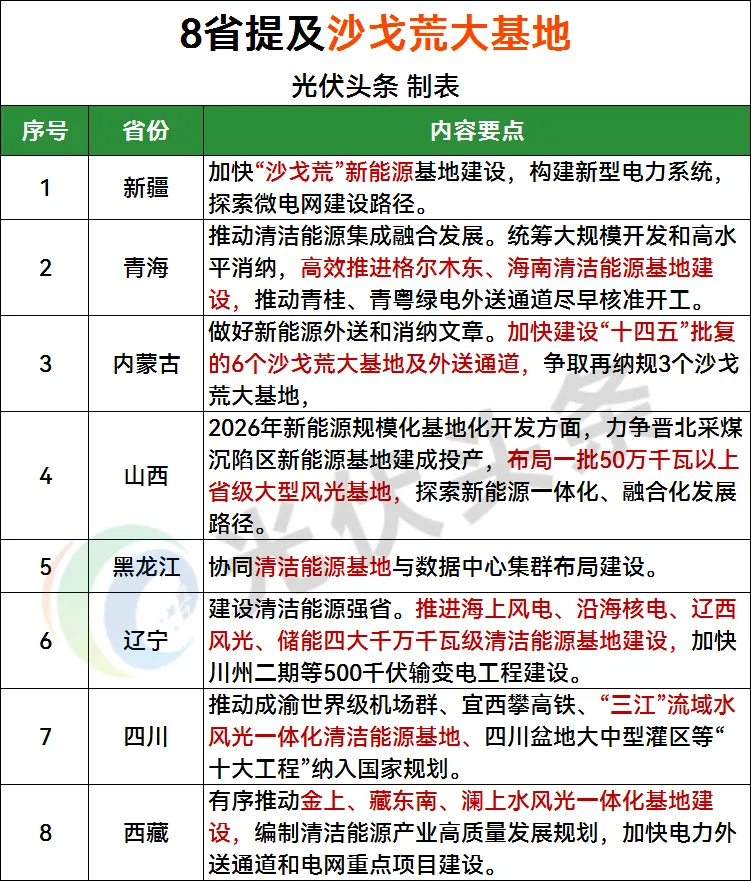

在2026年政府工作报告中,新疆、青海、内蒙古、山西、黑龙江、辽宁、四川、西藏8省专门提及推进沙戈荒新能源大基地建设,项目落地的地方执行力度持续加大。

写在最后
依托顶层设计与地方协同,叠加项目开工与投资落地,新能源大基地迎来大规模建设窗口期。千万千瓦级风光项目陆续投产,将有力支撑新型电力系统构建,推动能源绿色转型迈向新阶段。
风光大基地的宏伟蓝图正加快落地,但项目从建成投运到高效用好,仍面临不少挑战。
外送通道建设进度、储能成本下行节奏、电力市场机制持续完善,都会影响这一万亿级市场价值的充分释放。在这场长期赛道竞争中,只有能够持续输出可靠产品、深谙系统价值、适配新型业务形态的企业,才能抢占先机。
国际能源网将于10月22日在北京举办第十一届新能源产业年会暨2026品牌盛典。大会旨在助力从业者研判政策走向、明晰技术路线、把握市场底层逻辑,打造行业交流平台,分享一线项目实践经验。
来源:光伏头条
国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

金风科技微平台 8小时前
风电头条 1天前
壮美能建 1天前
风电头条 2026-10-16
中国能建辽宁院 2026-10-15
国际能源网 2026-10-14
图片正在生成中...
