风电项目
来源:中铁十五局集团上海新能源公司
时间:2026-10-09

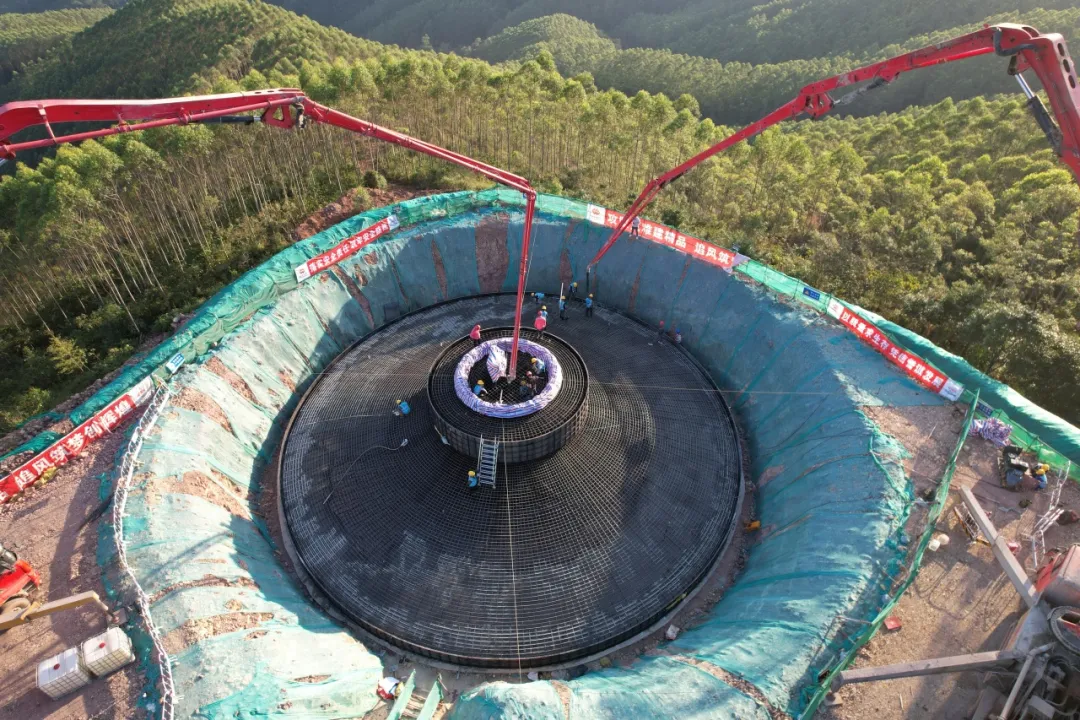

10月8日,经过近18个小时的连续奋战,累计入模1070立方米混凝土,白花山风电项目圆满完成首台风机基础浇筑,标志着项目正式进入主体施工阶段,为后续风机吊装、升压站受电、机组并网及全容量试运行奠定了坚实基础。

该项目位于贵港市港北区山脊,总装机容量90兆瓦,建成后年上网电量约1.47亿千瓦时,可满足约6万户家庭全年用电需求,为区域绿色能源发展注入新动能。
技术攻关,破解山地浇筑瓶颈

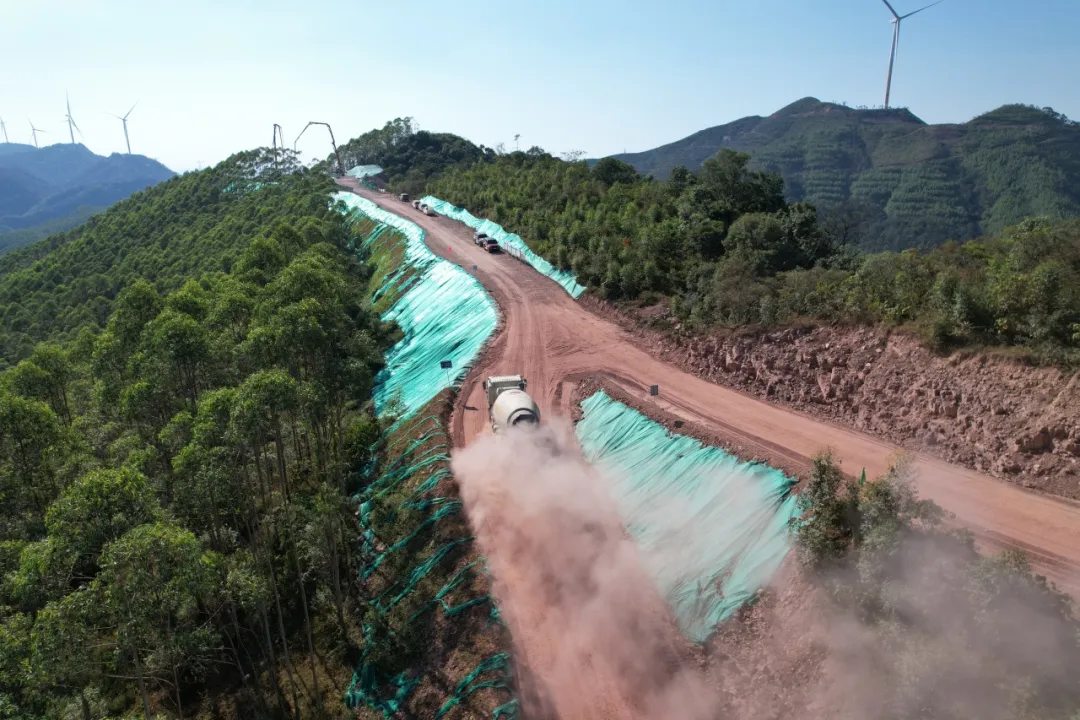

风机基础浇筑是风电项目建设的“第一道关口”,针对山地风场运输难、大体积混凝土温控要求高等挑战,项目联合业主、监理、设计多轮会审,优化配合比控制水化热,制定温控防裂措施,控制内部温度;通过合理调配泵车罐车、明确运输路线与错车点、提前制定应急预案,确保混凝土连续供应“不断档”。施工中,严格分层浇筑,每层混凝土厚度控制在500毫米,振捣棒插入下层50至100毫米,间距不大于400毫米,确保无缝融合;浇筑后立即覆盖保温保湿材料,依托预埋传感器实时监测内外温差,防范开裂。这套标准化的“山地浇筑法”,为后续风机基础施工提供了可复制经验。

安全筑基,闭环管控保平安
针对浇筑作业持续时间长、山地夜间照明不足、大风多发等风险,项目部组织3次专项安全技术交底,覆盖全部30名作业及机械人员;严格落实风险分级管控与隐患排查治理双重预防机制,实行分区管控、定岗值守,安排专职安全员全程旁站巡查、动态监管。同时结合山地实际,配置3套应急照明设备和3台应急发电机,全面提升应急处置能力,做到“停电不停工、隐患不过夜”。最终实现浇筑全过程安全零隐患,获得业主单位充分肯定,为后续施工平稳推进夯实安全基础。

严控质量,全程把控树标杆

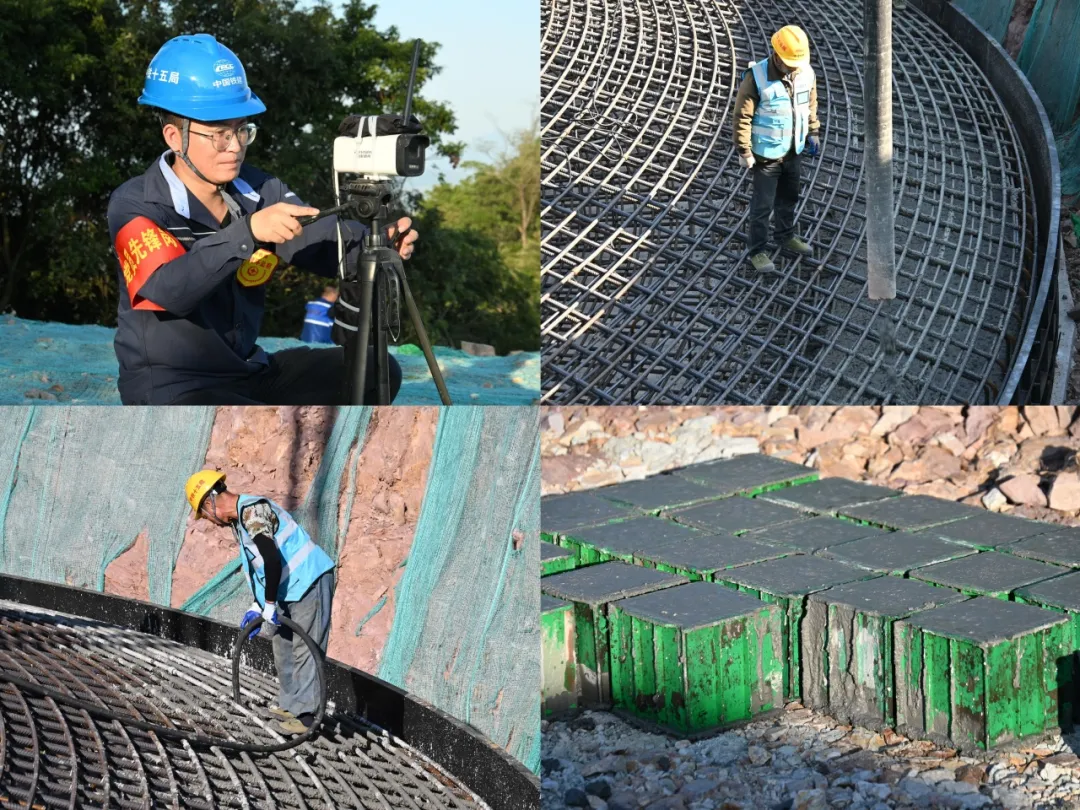

风机基础是机组长期稳定运行的根本。项目部严把原材料进场检验“入口关”,从钢筋绑扎到混凝土振捣,每道工序都有专人旁站“盯防”,并严格执行工序分级验收和三方联合验收制度。预埋件实行毫米级控制,垫层配套10块圆形均布锚板预埋构件,实现埋设高度双向偏差不超过3毫米,下锚板平面水平度误差控制在1毫米以内。最终,浇筑各项参数100%符合设计及规范要求,为基础质量一次性验收合格打下坚实基础,也树立了山地风电建设的质量标杆。

项目建设期间,已带动当地村民参与道路修建、物料运输等环节,有效拓宽了群众增收渠道,为乡村振兴注入持久动能。项目部将继续秉持精益求精的理念,在抓好技术、安全、质量等各项管理工作的同时,有序推进后续基础施工、风机吊装及集电线路建设等各项任务,确保项目顺利投运,助力贵港工业园区稳定运行与产业转型升级,为区域能源结构优化与绿色低碳发展贡献力量。
国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

风电头条 3小时前
风电头条 4小时前
金风科技微平台 4小时前
河北省公共资源交易服务平台 20小时前
国家电投内蒙古公司 20小时前
宁夏回族自治区公共资源交易网 21小时前
图片正在生成中...
