招标 | 新疆能源集团、中船科技1.5GW风电项目招标!

来源:风电头条

时间:2026-09-24

风电头条获悉,9月22日、23日,奇台县能投合创发电有限公司昌吉州奇台县2.5GW风电项目、哈密伊州区中船国华1000MW新能源项目(第一批50万千瓦)风力发电机组采购招标公告发布。

招标规模合计1500MW,单机容量10MW。

根据招标公告,奇台县能投合创发电有限公司昌吉州奇台县2.5GW风电项目位于新疆昌吉州奇台县,本次为第一批成套风力发电机组及附件集中采购,项目划分为二个标段。

第一标段、第二标段装机容量均为50万千瓦,采购单机容量为10.0MW的风力发电机组(含其附件,不允许浮动),配套塔筒、法兰、塔筒内附件等。

交货期:锚栓组合件:2026年11月5日前交付至5套,2027年4月20日前全部交付完成;塔架:2026年12月5日前交付15套,2027年5月20日前交付至20套,2027年6月20日前交付至35套,2027年8月20日前交付完毕;主机成套:2026年12月5日前交付15套,2027年5月20日前交付至20套,2027年6月20日前交付至35套,2027年8月20日前交付完毕;

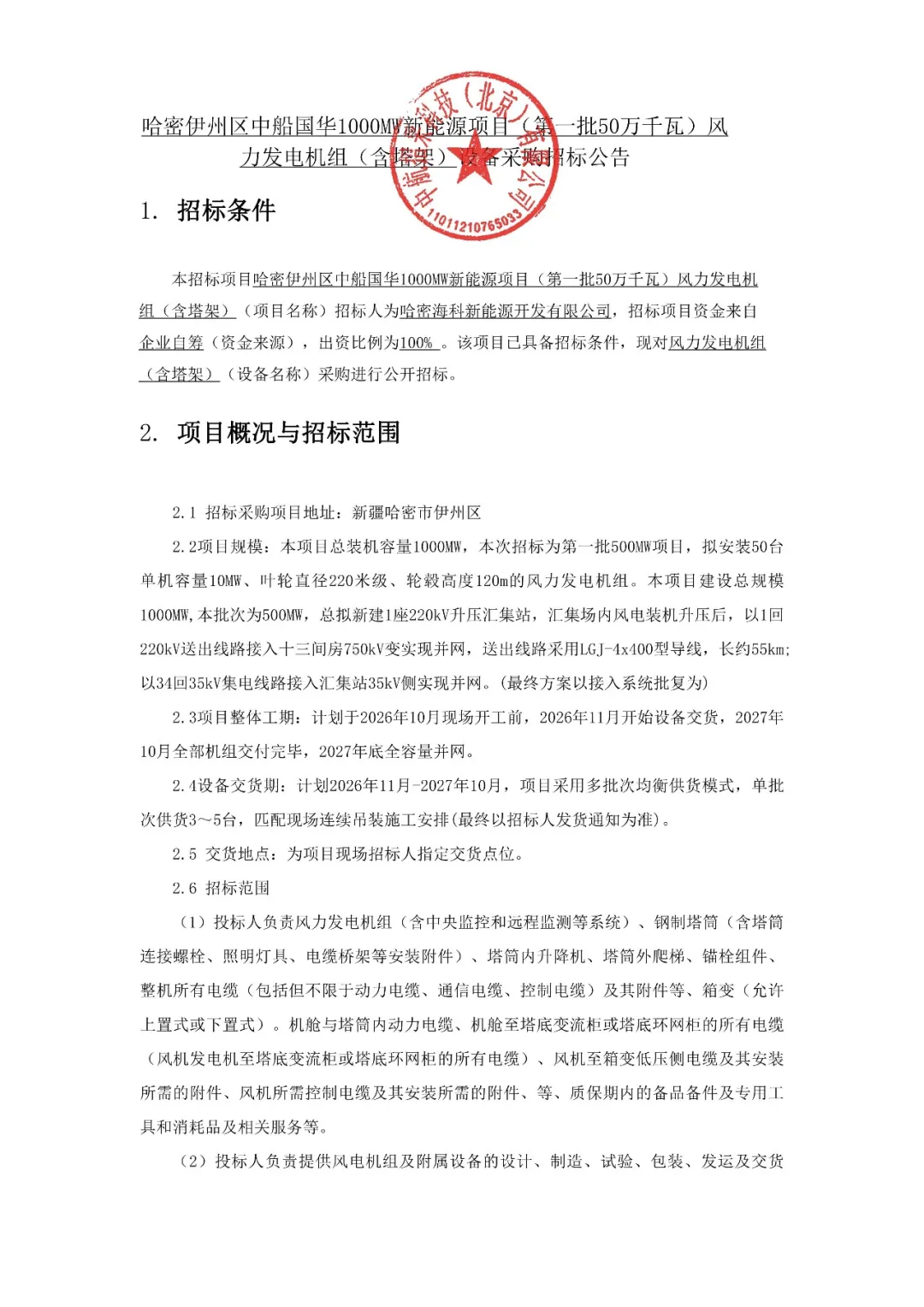

哈密伊州区中船国华1000MW新能源项目位于新疆哈密市伊州区,本项目总装机容量1000MW,本次招标为第一批500MW项目,拟安装50台单机容量10MW、叶轮直径220米级、轮毂高度120m的风力发电机组。

项目整体工期:计划于2026年10月现场开工前,2026年11月开始设备交货,2027年10月全部机组交付完毕,2027年底全容量并网。

设备交货期:计划2026年11月-2027年10月,项目采用多批次均衡供货模式,单批次供货3~5台,匹配现场连续吊装施工安排(最终以招标人发货通知为准)。

详情如下:

来源:新疆阳光采购服务平台、中国船舶电子招标投标平台

    特别声明

    国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。

    本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

    微信 朋友圈

    相关推荐

    图片正在生成中...

    关闭
    加群交流
    返回
