| 风电资讯

台湾Ørsted 920兆瓦海上风电场风机安装

来源:国际能源网编译

时间:2026-01-23

近日,第 66 台也是最后一台风电机组已在Ørsted 位于台湾的彰化 2b 和 4 个海上风电场安装完毕。

该920MW项目位于台湾彰化县海岸35-60公里处,预计将于2026年第三季度全面投入商业运营,届时所有风电机组将完成调试,电力系统将进行测试,海上电缆工程也将竣工。

彰化2b和4号海上风电场由66台西门子歌美飒SG 14-236型风力发电机组成,据开发商称,它是全球首个安装14MW、叶片长115米风力发电机的海上风电场。该项目也是亚太地区首个大规模采用吸力桶式导管架基础的项目。

Ørsted指出,66台风力涡轮机的安装工程仅用了275天就完成了。

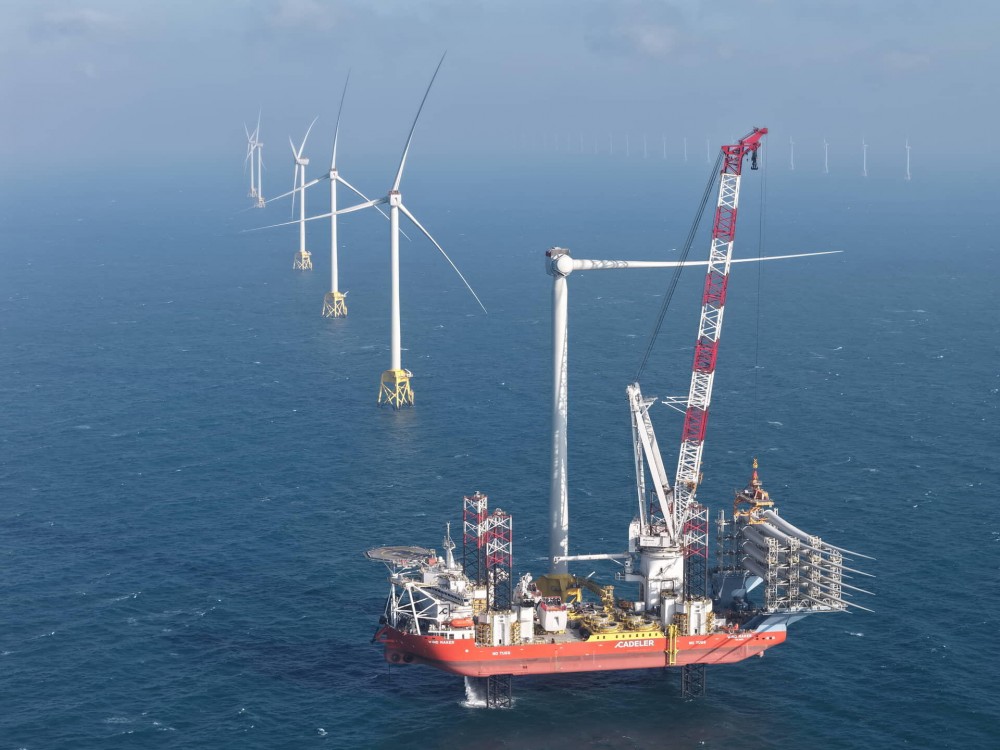

海上建设于 2025 年 2 月开始,第一台风电机组于去年 4 月由 Cadeler 新建造的安装船Wind Maker安装。

该海上风电场于2025年7月首次发电。

“在一个安装季内完成920兆瓦海上风电项目的安装是一项重大成就,尤其是在台湾海峡天气窗口期短、海况恶劣的情况下。” Ørsted 彰化海上风电场总经理Jayaram Naidu表示。

大彰化2b&4号机组全面投产后,将根据2020年签署的企业购电协议(CPPA)向台积电(TSMC)供应可再生电力。

特别声明

国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

图片正在生成中...

关闭
加群交流
返回
