陆上不含塔筒最低1519元/kW!本周2.7GW风机开标!【风电项目·周分析】

来源:风电头条

时间:2026-01-12

据风电头条统计,2026年1月5日-1月9日风电整机采购开标总计2702.25MW,风电机组招标总计937MW;风电塔筒开标总计181.25MW。

陆上风电:含塔筒最低中标单价2185元/kW,最高中标单价2626元/kW。不含塔筒最低中标单价1518.97元/kW,最高中标单价1698.42元/kW。

海上风电:不含塔筒最低中标单价2536.81元/kW,最高中标单价2561.22元/kW。

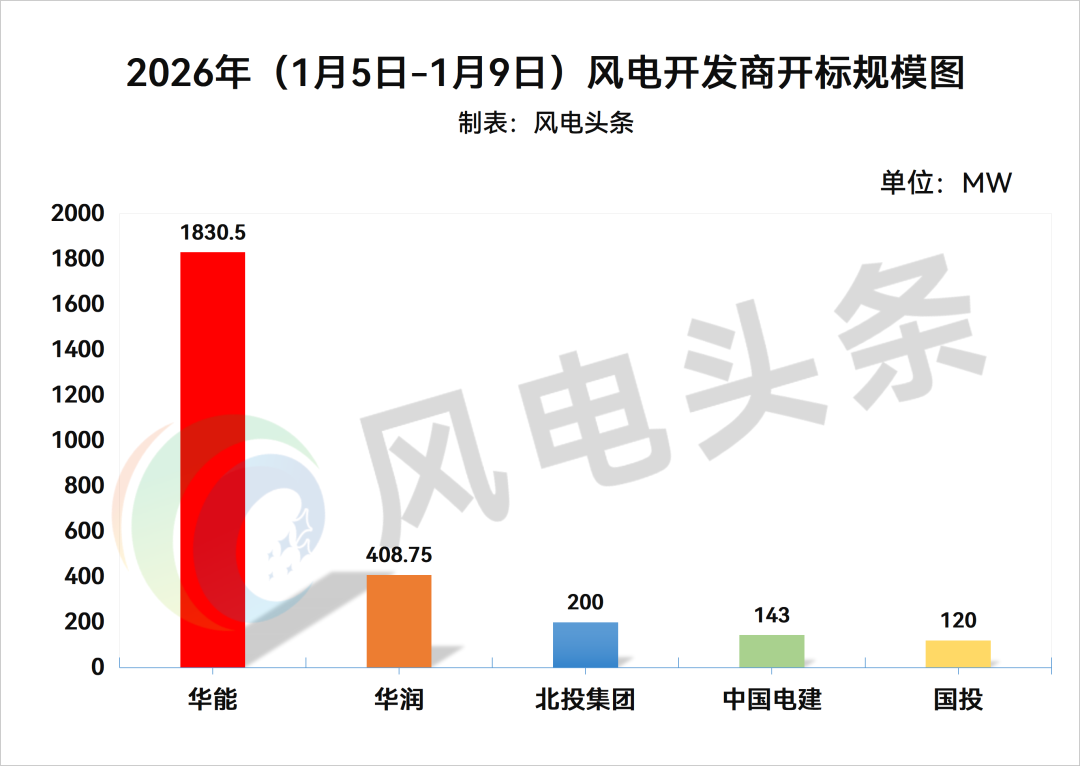

开标企业主要包括华能、华润、中国电建、国投、北投集团5家。

本周获得风机订单的整机商为中车株洲所、金风科技、远景能源、三一重能、中车山东风电、东方风电、运达股份7家。

本周获得塔筒订单的企业有1家,为上海电气研砼(木垒)建筑科技有限公司。

2702.25MW风电机组开标

7家整机商入围

根据风电头条统计,本周共16个风电项目2702.25MW风机采购开标,斩获风电机组中标订单的整机商为中车株洲所、金风科技、远景能源、三一重能、中车山东风电、东方风电、运达股份7家。

开标的企业包括华能、华润、中国电建、国投、北投集团5家。

华能开标1830.5MW,东方风电中标720.5MW,金风科技中标500MW,三一重能中标310MW,中车山东风电中标300MW。

华润开标408.75MW,由中车株洲所中标。

北投集团开标200MW,由远景能源中标。

中国电建开标143MW,由运达股份中标。

国投开标120MW,由金风科技中标。

含塔筒陆上风电728.75MW

中标均价2357.4元/kW

据风电头条统计,本周含塔筒陆上风电项目共计5个,规模总计728.75MW,项目中标均价为2357.4元/kW。

最高中标单价为2626元/kW,项目为国投全州光绪岭风电场(120MW)工程风力发电机组(含塔筒)及其附属设备采购项目,由金风科技报出。中标单价最低的项目为昭平五将风电场工程设备采购。

根据招标公告,华润新能源富川葛坡70MW风电项目位于广西贺州富川瑶族自治县,项目总容量为70MW;(大于按70MW计算),不超过12台风力发电机组;投标机型方案整场单位千瓦扫掠面积不低于6.10㎡/kW;单机容量不大于6.25MW;如采用混排方案,混排机型不超过2种;塔架型式为钢混式塔架,轮毂中心高度160米。交货期:风机(含塔筒)交货时间:2026年5月25日第一批6套风机(含塔筒)设备;第一批6套风机(含塔筒)设备货物交付的同时,向买方提交整机质量保证期内卖方需在风电场保存至整机质量保证期满的相应的储备备品备件及消耗品,并在质保期内定期及时进行补齐,确保不因备品备件及消耗品短缺而影响风电场正常运营。2026年6月30日第二批剩余6套风机(含塔筒)设备全部到货。

华润新能源富川联华120MW风电项目位于广西贺州富川瑶族自治县,项目总容量为120MW(大于按120MW计算),不超过20台风电机组;投标机型方案整场单位千瓦扫掠面积不低于6.10㎡/kW;单机容量不大于6.25MW;如采用混排方案,混排机型不超过2种;塔架型式为15台全钢式刚性塔架与5台轮毂中心高度160米的钢混式塔架。注:叶尖最小离地距离不低于14m;叶尖离边坡最小距离不低于 10m,(计算方法:轮毂中心高度-认证叶轮直径/2)。交货期:锚栓交货时间:2026年3月15日所有锚栓;风机(含塔筒)交货时间:2026年6月10日:第一批6套风机(含塔筒)设备;货物交付的同时,向买方提交整机质量保证期内卖方需在风电场保存至整机质量保证期满的相应的储备备品备件及消耗品,并在质保期内定期及时进行补齐,确保不因备品备件及消耗品短缺而影响风电场正常运营。2026年7月20日:第二批8套风机(含塔筒)设备;2026年8月15日:第三批剩余6套风机(含塔筒)设备全部到货。

华润菏泽牡丹区北部218.75MW风电项目位于山东省菏泽市牡丹区,机位数量35个,单机容量6.25MW,总容量218.75MW;项目风机轮毂高度选用140m(22台)、150m(2台)和160m(11台)三种,塔型均选用钢混塔架,塔筒门的位置需依据各机位的洪水位高度提升;单台风机单位千瓦扫掠面积(叶轮直径以型式(产品)认证证书/设计评估符合证明(符合性声明)尺寸为准)不低于6.08m2/kW,不高于6.20 m2/kW。交货期:基础预埋件供货时间:2026年01月30日前提供第一批15套;2026年03月30日前提供剩余全部预埋件。塔筒(含混凝土塔筒、钢塔筒)供货时间:2026年04月30日前提供第一批20套;2026年07月20日前提供第二批15套;风电机组供货时间:2026年05月15日前提供第一批10套。2026年07月15日前提供第二批10套。2026年09月15日前提供剩余全部风电机组。

国投全州光绪岭风电场(120MW)工程位于广西壮族自治区桂林市全州县境内,招标范围:单机容量5MW风力发电机组(含塔筒,为柔性全钢塔筒,轮毂中心高度不低于120m,叶轮直径不超过210米,只接受直驱机组、半直驱机组、双馈机组其中一种型式投标)及其附属设备、基础锚栓笼组件的供货,风机台数24台,总装机容量120MW。交货期:16个月,按批次交货,招标人发出书面供货通知后60天内完成该批风力发电机组设备交货。

昭平五将风电场位于广西壮族自治区贺州市昭平县,共装机32台,单机容量全部为6.25MW,总装机规模200MW,叶片长220米,钢混塔高160米。交货时间:每批货物全部运抵合同现场交货地点(由招标人签发设备验收证明)的日期为实际交付日期,在招标人代表签署验收证明之日起,合同设备的所有权从投标人转移给招标人。

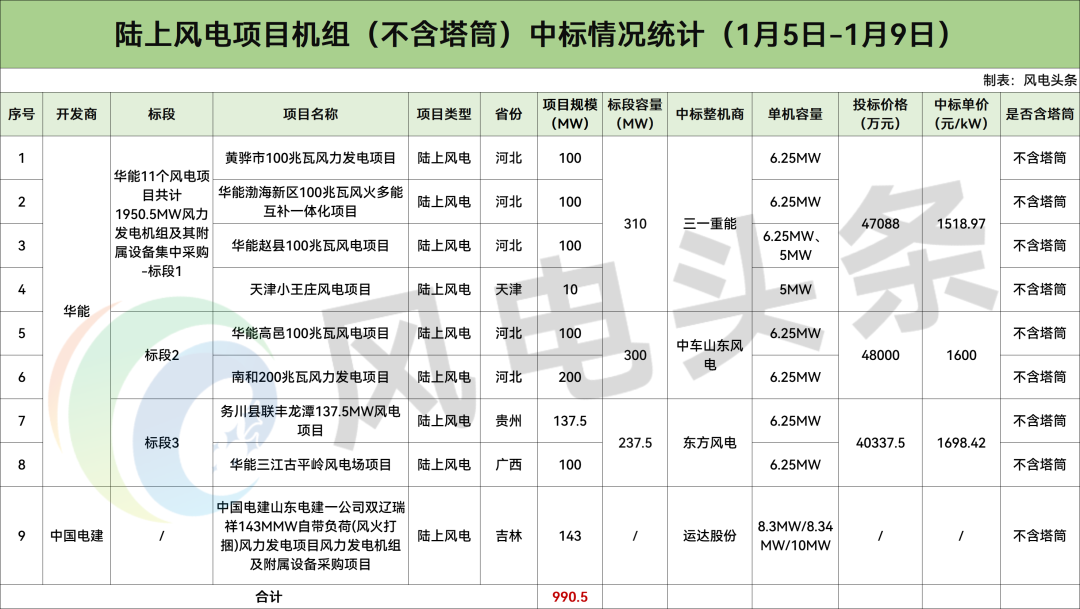

不含塔筒陆上风电990.5MW

中标均价1605.8元/kW

据风电头条统计,本周不含塔筒陆上风电项目共计9个,规模总计990.5MW,项目中标均价为1605.8元/kW。

最高中标单价为1698.42元/kW,项目为务川县联丰龙潭137.5MW风电项目、华能三江古平岭风电场项目,由东方风电报出。最低中标单价为1518.97元/kW,项目为黄骅市100兆瓦风力发电项目、华能渤海新区100兆瓦风火多能互补一体化项目、华能赵县100兆瓦风电项目、天津小王庄风电项目,由三一重能报出。

根据招标公告,华能河北黄骅市等11个风电项目共计1950.5MW风力发电机组及其附属设备集中采购分为6个标段、11个风电项目,项目规模合计1950.5MW,本次招标不含塔筒。

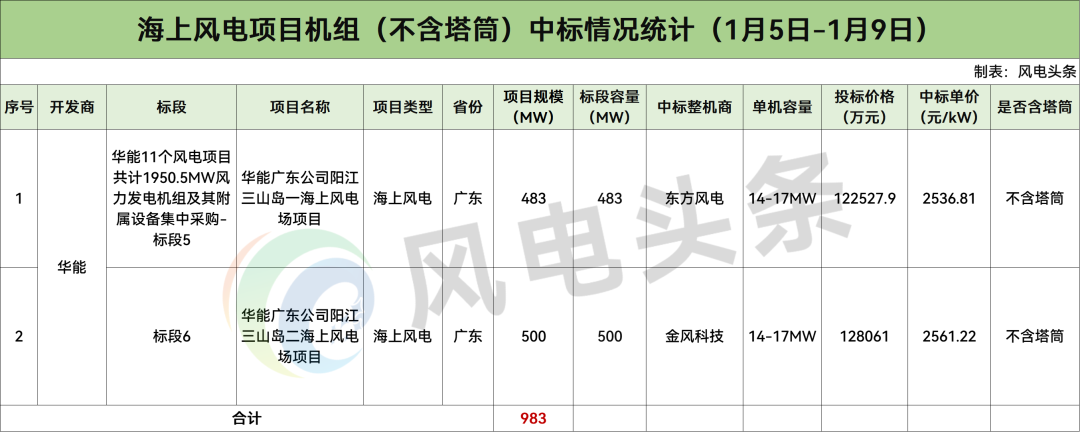

不含塔筒海上风电983MW

中标均价2549.01元/kW

据风电头条统计,本周不含塔筒海上风电项目共计2个,规模总计983MW,项目中标均价为2549.01元/kW。

最高中标单价为2561.22元/kW,项目为华能广东公司阳江三山岛二海上风电场项目,由金风科技报出。最低中标单价为2536.81元/kW,项目为华能广东公司阳江三山岛一海上风电场项目,由东方风电报出。

累计937MW

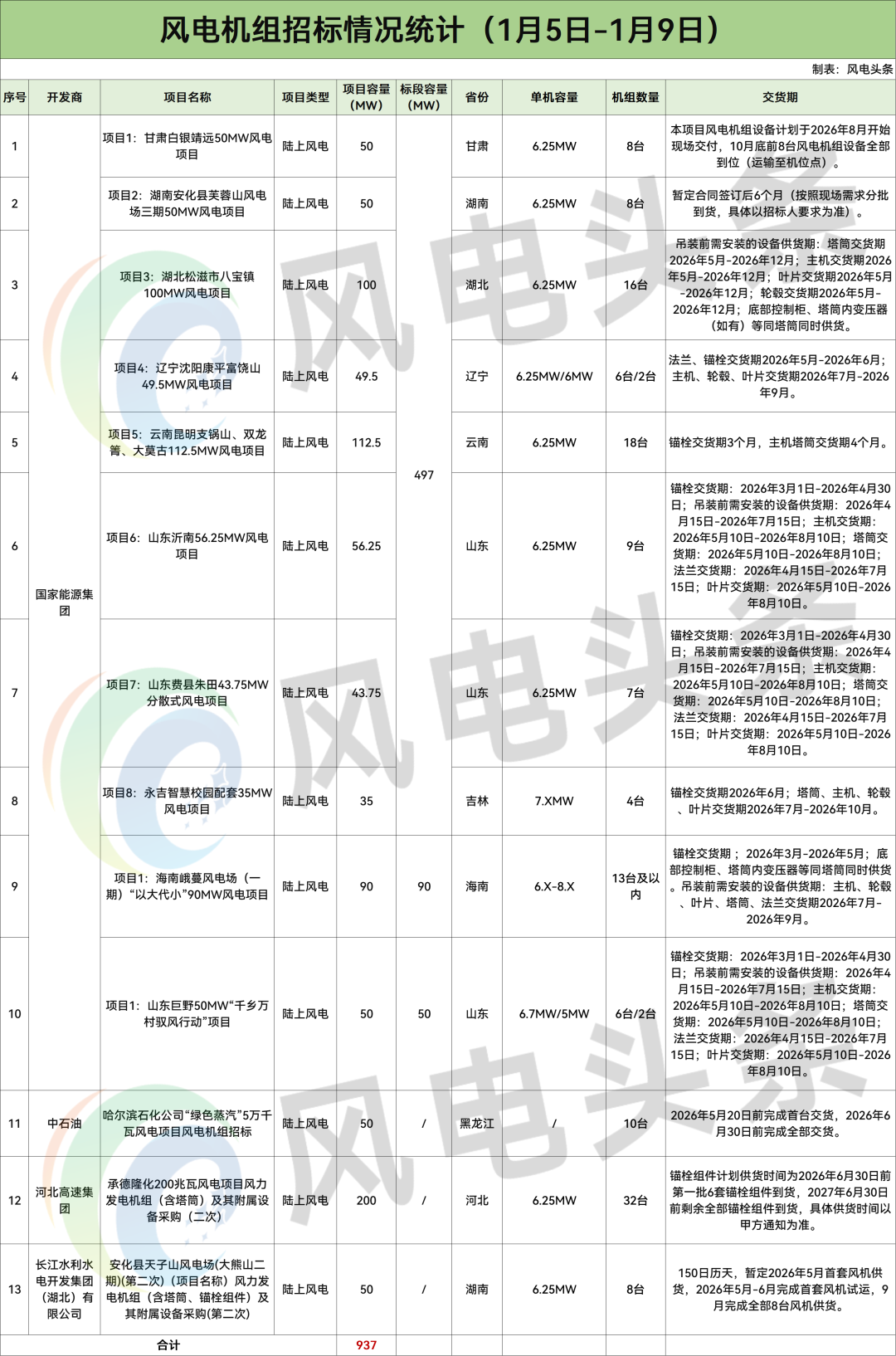

4家开发商风电机组招标

据风电头条统计,本周风机招标市场方面,共13个项目937MW风机启动采购,开发商是国家能源集团、中石油、河北高速集团、长江水利水电开发集团(湖北)有限公司。

国家能源集团招标规模为637MW,中石油招标规模为50MW,河北高速集团招标规模为200MW,长江水利水电开发集团(湖北)有限公司招标规模为50MW。

根据招标公告,国家能源集团2025年第5批风力发电机组集中采购公开招标项目共3个标包、10个项目,规模合计637MW,单机容量5MW--8.XMW。

标包一:长源公司湖北八宝镇、龙源电力云南昆明等8个项目(497MW)集中采购

项目1:甘肃白银靖远50MW风电项目位于白银市靖远县永新乡二队村,本工程规划装机容量50MW,建设期12个月,风电场本期工程拟推荐方案为安装8台单机容量为6.25MW风电机组。交货期:本项目风电机组设备计划于2026年8月开始现场交付,10月底前8台风电机组设备全部到位(运输至机位点),具体交货时间及交货数量届时以招标人书面通知为准。

项目2:湖南安化县芙蓉山风电场三期50MW风电项目位于湖南省益阳市安化县境内雪峰山脉北端梅城镇附近,设计安装8台6.25MW的风力发电机组,总装机规模为50MW。轮毂高度125m及以上,叶轮直径大于等于220米且小于等于240米。交货期:暂定合同签订后6个月(按照现场需求分批到货,具体以招标人要求为准)。

项目3:湖北松滋市八宝镇100MW风电项目位于湖北省荆州市松滋市,拟安装单机容量6.25MW风电机组,建设容量为100MW(不允许混排),机位数为16个;叶轮直径不小于220米,钢塔筒每段不超过25米,轮毂高度不小于160米,塔筒结构型式为混凝土-钢混合塔筒。交货期:吊装前需安装的设备供货期:塔筒交货期2026年5月-2026年12月;主机交货期2026年5月-2026年12月;叶片交货期2026年5月-2026年12月;轮毂交货期2026年5月-2026年12月;底部控制柜、塔筒内变压器(如有)等同塔筒同时供货。

项目4:龙源沈阳康平富饶山4.95万千瓦风电项目“以大代小”等容改造项目位于辽宁省沈阳市康平县县城西南,在项目原场址范围内进行建设,拟拆除66台单机容量750kW风电机组,替换安装6台单机容量6.25MW,叶轮直径220m和2台单机容量6.0MW,叶轮直径200m共计8台风电机组,预选轮毂高度为140m,装机容量为49.5MW。交货期:法兰、锚栓交货期2026年5月-2026年6月;主机、轮毂、叶片交货期2026年7月-2026年9月;主机、叶片、轮毂及其附属设备交货日期以招标人、监理提前15天通知交货日期为准。

项目5:云南昆明支锅山、双龙箐、大莫古112.5MW风电项目位于云南省昆明市石林县东北部区域,拟安装18台单机容量6.25MW的风电机组,叶轮直径为220m,总装机容量为112.5MW(总容量不允许负偏差,叶轮直径不小于220米,轮毂高度不低于120米),本项目只接受一种单机容量的机型投标方案,不接受混搭机型方案。交货期:锚栓交货期3个月,主机塔筒交货期4个月。

项目6:山东沂南56.25MW风电项目位于山东省临沂市沂南县湖头镇和蒲汪镇,装机容量为56.25MW,拟安装9台单机容量6.25MW风电机组,轮毂高度不低于140米,叶轮直径不小于220米。交货期:锚栓交货期:2026年3月1日-2026年4月30日;吊装前需安装的设备供货期:2026年4月15日-2026年7月15日;主机交货期:2026年5月10日-2026年8月10日;塔筒交货期:2026年5月10日-2026年8月10日;法兰交货期:2026年4月15日-2026年7月15日;叶片交货期:2026年5月10日-2026年8月10日;主机、叶片、轮毂交货日期以招标人、监理提前15天通知交货日期为准。

项目7:山东费县朱田43.75MW分散式风电项目位于山东省临沂市费县朱田镇一带,装机容量为43.75MW,拟安装7台单机容量6.25MW,轮毂高度为140m的风电机组。交货期:锚栓交货期:2026年3月1日-2026年4月30日;吊装前需安装的设备供货期:2026年4月15日-2026年7月15日;主机交货期:2026年5月10日-2026年8月10日;塔筒交货期:2026年5月10日-2026年8月10日;法兰交货期:2026年4月15日-2026年7月15日;叶片交货期:2026年5月10日-2026年8月10日;主机、叶片、轮毂交货日期以招标人、监理提前15天通知交货日期为准。

项目8:永吉智慧校园配套35MW风电项目位于吉林省永吉县西部一拉溪镇辖区内,拟安装4台风电机组,单机容量7.XMW风机及以上,总容量不允许出现偏差,不超过两种机型,接受降容,供货前出具降容机型满足电网公司要求的容量型式认证和设计认证,叶轮直径不得小于220米,轮毂高度不低于135米的钢塔,不接受分片,钢塔筒。交货期:锚栓交货期2026年6月;塔筒、主机、轮毂、叶片交货期2026年7月-2026年10月。

标包二:海南峨蔓风电场(一期)“以大代小”90MW风电项目位于儋州市峨蔓镇白沙穴沿海岸线往东至高根村一带,本项目限定机组数量为13台及以内(尽量采用13台方案进行投标),单机容量6.X-8.X,建设容量为90MW-100MW。塔筒每段不超过30米、轮毂高度不低于105米。交货期:锚栓交货期 ;2026年3月-2026年5月;底部控制柜、塔筒内变压器等同塔筒同时供货。吊装前需安装的设备供货期:主机、轮毂、叶片、塔筒、法兰交货期2026年7月-2026年9月。

标包三:东巨野50MW“千乡万村驭风行动”项目位于山东省菏泽市巨野县田庄镇、麒麟镇、大义镇、章缝镇境内,装机容量为50MW,拟建设安装6台单机容量6.7MW(叶轮直径220米,轮毂高度140米,其中2台降容至6.6MW运行)、2台5MW风电机组(叶轮直径200米及以上,其中一台轮毂高度140米,一台轮毂高度130米)。交货期:锚栓交货期:2026年3月1日-2026年4月30日;吊装前需安装的设备供货期:2026年4月15日-2026年7月15日;主机交货期:2026年5月10日-2026年8月10日;塔筒交货期:2026年5月10日-2026年8月10日;法兰交货期:2026年4月15日-2026年7月15日;叶片交货期:2026年5月10日-2026年8月10日。

哈尔滨石化公司“绿色蒸汽”5万千瓦风电项目位于黑龙江哈尔滨市道外区,采购风电机组10台及相应配套服务,交货时间:2026年5月20日前完成首台交货,2026年6月30日前完成全部交货。

承德隆化200兆瓦风电项目装机容量为200MW,位于河北省承德市隆化县西阿超满族蒙古族乡、步古沟镇,拟安装32台单机容量6.25MW的风力发电机组,配置40MW/160MWh储能系统。交货期:锚栓组件计划供货时间为2026年6月30日前第一批6套锚栓组件到货,2027年6月30日前剩余全部锚栓组件到货,具体供货时间以甲方通知为准。

安化县天子山风电场(大熊山二期)位于湖南省益阳市安化县境内,风电场拟安装8台风力发电机组(单机容量预计6.25MW),总装机容量50MW。交货期:150日历天,暂定2026年5月首套风机供货,2026年5月-6月完成首套风机试运,9月完成全部8台风机供货。

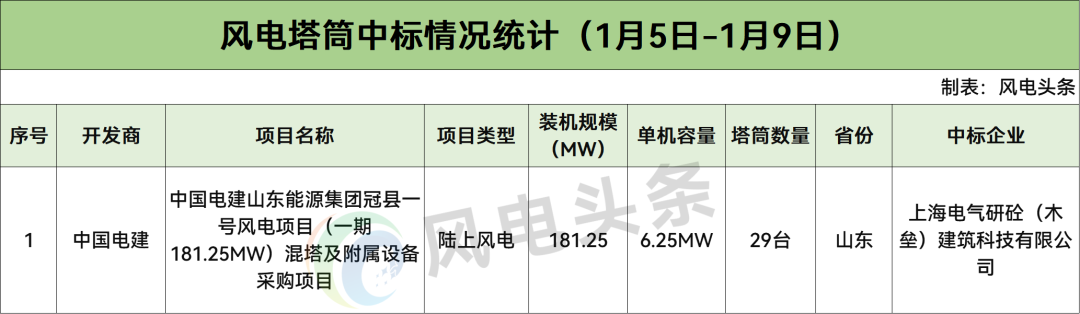

181.25MW风电塔筒项目开标

据风电头条统计,本周有1个风电项目塔筒采购开标,规模为181.25MW,开发商为中国电建。

据悉,山东能源集团冠县一号风电项目位于山东省聊城市冠县,项目一期装机规模为181.25MW,设计安装29台单机容量6.25MW的风力发电机组,一期配置65MW/130MWI电化学储能,储能采用租赁的形式。

来源:风电头条

特别声明

国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。
