风电项目
来源:四局装备
时间:2025-12-29

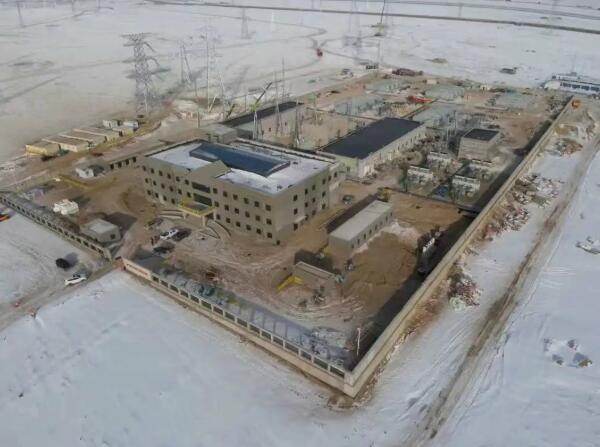

在新疆塔城额敏县的辽阔戈壁之上,一座承载绿色能源使命的现代化升压站巍然矗立,成为点亮万家灯火的“能源心脏”。由中国水利水电第四工程局有限公司总承包建设的中电建塔城额敏风电项目,近日迎来关键突破——项目核心枢纽220千伏升压站具备带电条件。提前高质量完成本年度建设任务,为项目并网发电奠定了决定性基础。这份成绩是全体参建人员以顽强意志与卓越智慧在工期异常紧迫、施工任务繁重、自然环境严峻等多重挑战下共同谱写的奋斗篇章。

主动靠前,护航“核心装备”如期到位 作为风电场的“大脑”和“心脏”,升压站电气设备的交付进度直接关乎全局工期。面对设备制造周期紧、运输距离长的双重压力,项目部果断采取“主动前移、深度介入”策略。除派驻专人驻厂监造、严把质量工艺关外,更专门成立“设备催交专班”,与主要供应商建立“日沟通、周协调”机制。专班人员同时扮演“云端管家”与“现场纽带”,实时跟踪生产计划、协调排产顺序、打通关键元器件供应堵点,将潜在交付风险化解于萌芽。凭借这种超越常规的深度联动与全程跟进,主变压器、SVG无功补偿、GIS组合电器等核心设备全部如期安全运抵现场,为升压站安装赢得了宝贵窗口期。
协同攻坚,按下建设“快进键” 升压站建设涵盖土建、电气、消防、通信等多专业交叉作业,施工界面复杂。为最大限度压缩工期,项目部科学统筹,突破传统线性施工模式,创新实施“分区划片、平行推进、有序交叉”的立体化作战方案。现场被合理划分为多个作业区,各施工班组在统一指挥下同步开展基础浇筑、设备吊装、电缆沟施工、室内装修等工作。通过每日现场协调会,动态化解界面冲突,确保工序无缝衔接、资源高效调配。这场与时间赛跑的“团体战役”,充分彰显了我公司卓越的项目管理能力与协作队伍的高度协同精神,保障施工现场始终高效、有序运转。

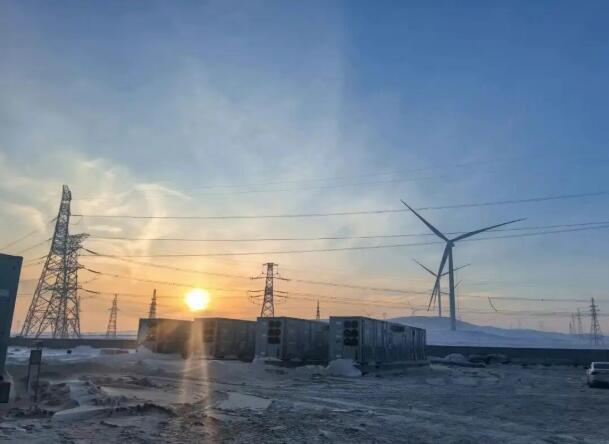

战天斗地,破冰清雪护航“生命线” 项目建设步入冬季关键期,正值电气设备安装调试高峰,而当地极端的自然环境带来严峻考验。额敏地区冬季漫长、风力强劲,“风吹雪”天气频发,导致通往升压站的唯一道路屡次被厚雪掩埋乃至中断,人员与物资运输面临巨大挑战。为确保这条“生命线”畅通,项目部迅速启动应急预案,全力投入专项保障。大型铲车24小时待命,一旦发生雪情,立即顶风冒雪展开循环清障,常常破晓即动,为当日施工开辟通道。在零下低温的刺骨寒风中,建设者们以“雪停路通”的坚定决心,保障每一车设备、每一批物资、每一位技术人员安全准时到位,为电气设备安装调试创造了连续作业条件。

风雪砺初心,戈壁印担当。中电建塔城额敏风电项目220千伏升压站的如期达到带电条件,不仅标志着重大工程节点的完成,更是该公司践行央企使命、彰显“电建铁军”风采的生动写照。展望后续,项目部全体人员将继续保持奋进姿态,全力推进风机吊装与并网工作,为确保项目全容量投产、助推新疆塔城地区能源结构转型与经济社会高质量发展贡献更大力量。
国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。
本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

风电头条 15分钟前
大唐国际发电股份有限公司 3天前
京能国际 3天前
华润电力京津冀新能源 3天前
华电翼语 3天前
图片正在生成中...
