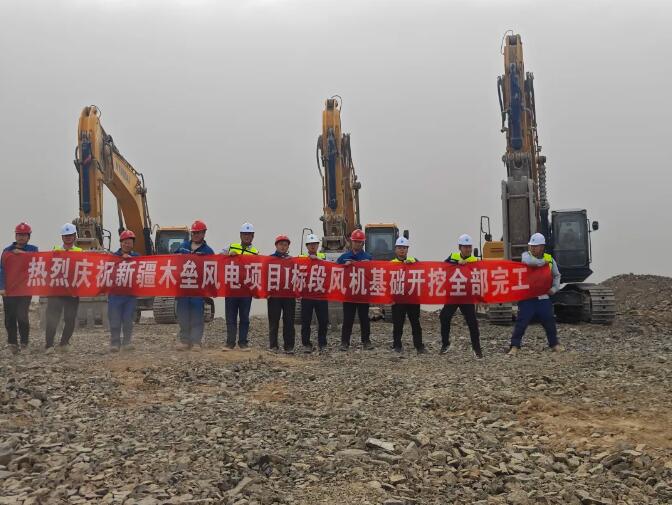

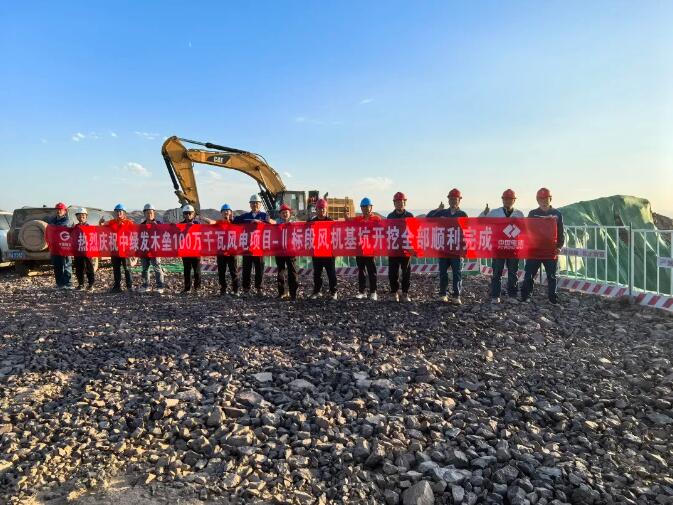

8月31日,当轰鸣的挖机钩起F122风机基础最后一铲泥土,标志着木垒项目风机基础全部顺利开挖完成,工程建设取得了突破性进展。
本项目风机基础共149基,其中132基位于山脊处,施工难度较大,还有不少机位基础岩层坚硬、局部存在不良地质段,为开挖作业带来了困难,极大影响了施工效率。同时,项目风机点位分散,大多在检修道路修筑、设备材料转运、多作业面同步推进等山区或复杂地形的条件下施工,面临着多重挑战。通过爆破施工,共完成基础开挖119基。
面对重重困难,先锋队超前谋划,精心部署,依据每个机位具体地质条件,制定“一位一策”专项施工方案,督导参建单位落实资源保障,全力投入,调集挖掘机、装载机、潜孔钻机、压路机等设备237台,投入现场工人1066人,确保各施工作业全面铺开。严格执行环保措施,最大限度减少对生态环境的影响。
此次风机基础开挖工作历时3个多月,比原定计划提前25天完成,为项目后续建设赢得了宝贵时间,积累了成功经验。下一步,先锋队将再接再厉,全力以赴投入到风机基础混凝土浇筑和风机吊装工作中,确保项目按期并网发电。
