国能子洲5万千瓦风电项目送出线路第一基铁塔成功组立

来源:国家能源集团陕西公司之声

时间:2025-06-11

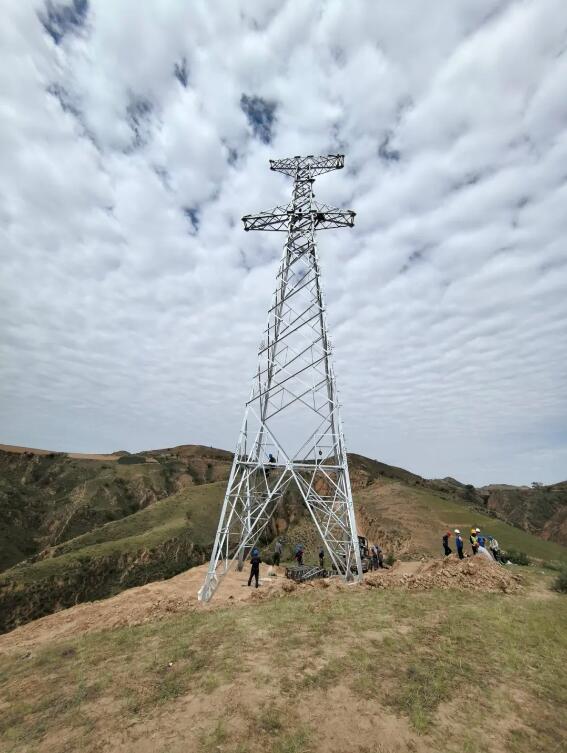

6月5日,国能子洲5万千瓦风电项目送出线路第一基铁塔成功组立,标志着该项目送出线路工程建设正式进入组塔阶段。

此次组立的送出线路27#铁塔,共由8部分组成,总高度30.5米,总重量约10.1吨。为了保证施工节点顺利推进,管理团队和作业层队伍对施工方案进行了多次探讨,多举措应对地形地貌复杂、物料运输困难、夏季高温多风等问题,开展了细致的技术和安全交底,最终采用“先地面组装成片,再分片吊装组立”的施工工艺,既保证了工程进度,又减少登高作业人员坠落和整体吊装铁塔变形的风险。为避免施工现场点多、线长、面广带来的管理盲区,项目部通过“监理分片盯防,业主全面巡查+线上监控”来全面实现全过程管理,确保人员和设备安全。

该项目以1回110kV送出线路接入庞海则110kV变电站,线路总长度18.5km,共49基塔,现已完成地基基础浇筑,组立1基,预计6月底前完成全部铁塔组立和架线工作。
