酒钢新能源风电三期800MW风电项目首台风机吊装成功

来源:酒钢能安

时间:2025-04-22

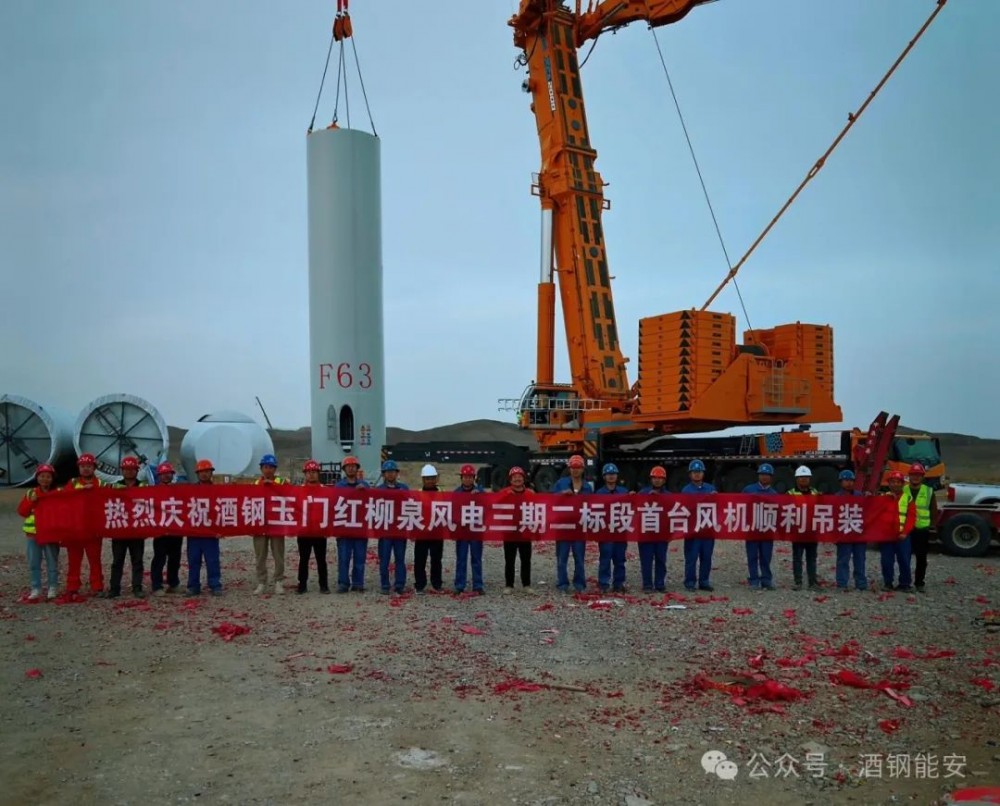

2025年4月16日,在参建各方共同努力下,酒钢集团智慧电网及新能源就地消纳示范项目玉门红柳泉三期800MW风电工程一标段、二标段首台风机同日吊装完成,标志着该项目全面进入风机设备安装阶段,为酒钢集团“十四五”绿色低碳转型再添里程碑。

玉门红柳泉三期风电工程是集团公司落实国家“双碳”战略的重点项目,作为纳入国家第二批“沙戈荒”大基地项目,工期紧、任务重、施工难度大是项目建设组织最大挑战。风机吊装是风电建设的核心环节,项目参建各方克服玉门地区大风天气、高海拔及复杂地质条件、施工难度大、交通运输不便、通讯联络不畅等挑战,严格遵循《风力发电机组装配和安装规范》等国家标准,采用多吊点分段吊装工艺,抢抓吊装窗口期,保安全、抓质量、促进度,确保了项目按照计划推进。

“项目施工过程中,项目各参建单位高效协作,先后完成基础爆破、基础浇筑等关键节点,为首台机组吊装顺利进行奠定了坚实基础”项目现场负责人靳国华说道。

据悉,该项目总装机容量800MW,规划安装128台单机容量6.25MW的风电机组,配套建设“一机一变”箱式变压器,通过集电线路接入红柳泉330kV升压站。项目建成后预计年均发电量22.86亿千瓦时,每年可减少碳排放188万吨,替代标煤约93.3万吨,为酒钢电力能源结构优化及酒钢自发绿电比例提升提供强劲支撑。

下阶段,宏晟电热公司将紧盯全容量并网节点要求,加快推进风机吊装工作,在严控工程安全与建设质量的前提下,进一步总结经验,优化吊装方案,强化施工管理,落实节点控制,积极协调参建各方力量,全力以赴加快推进玉门红柳泉三期800MW风电项目建设,为集团公司绿色转型作出积极贡献。

特别声明

国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多风力发电信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
