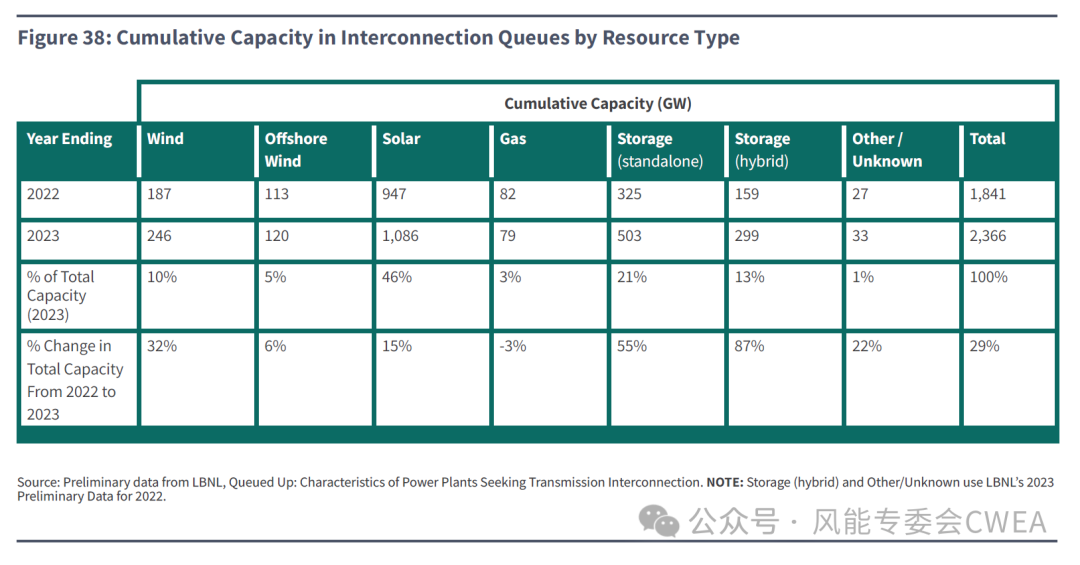

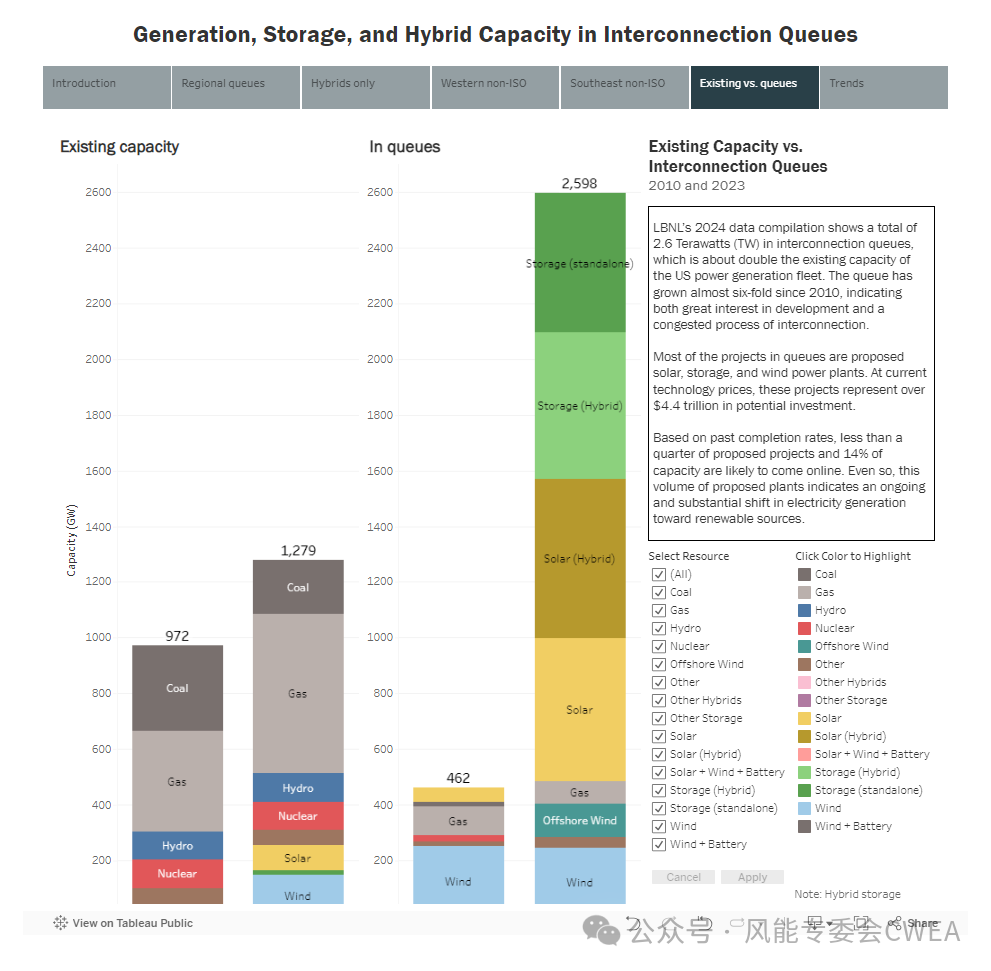

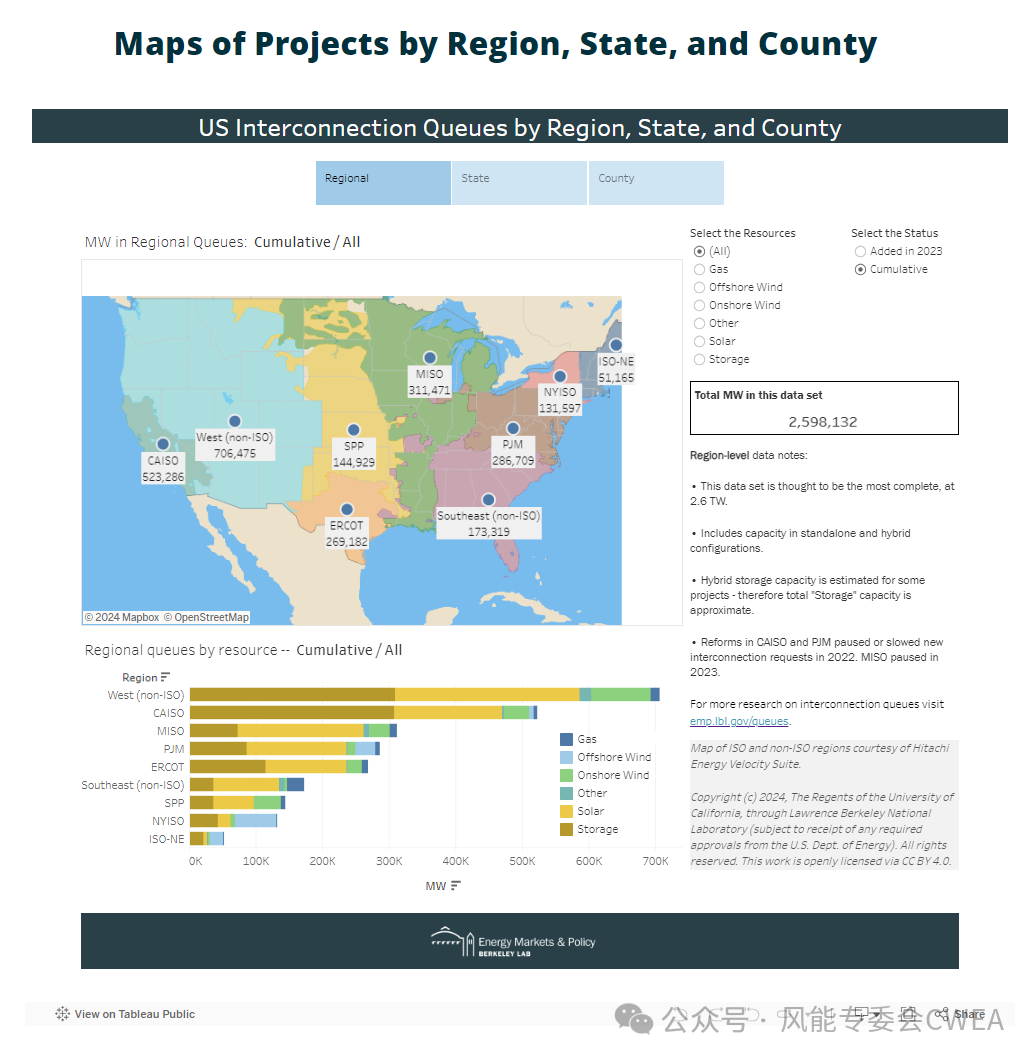

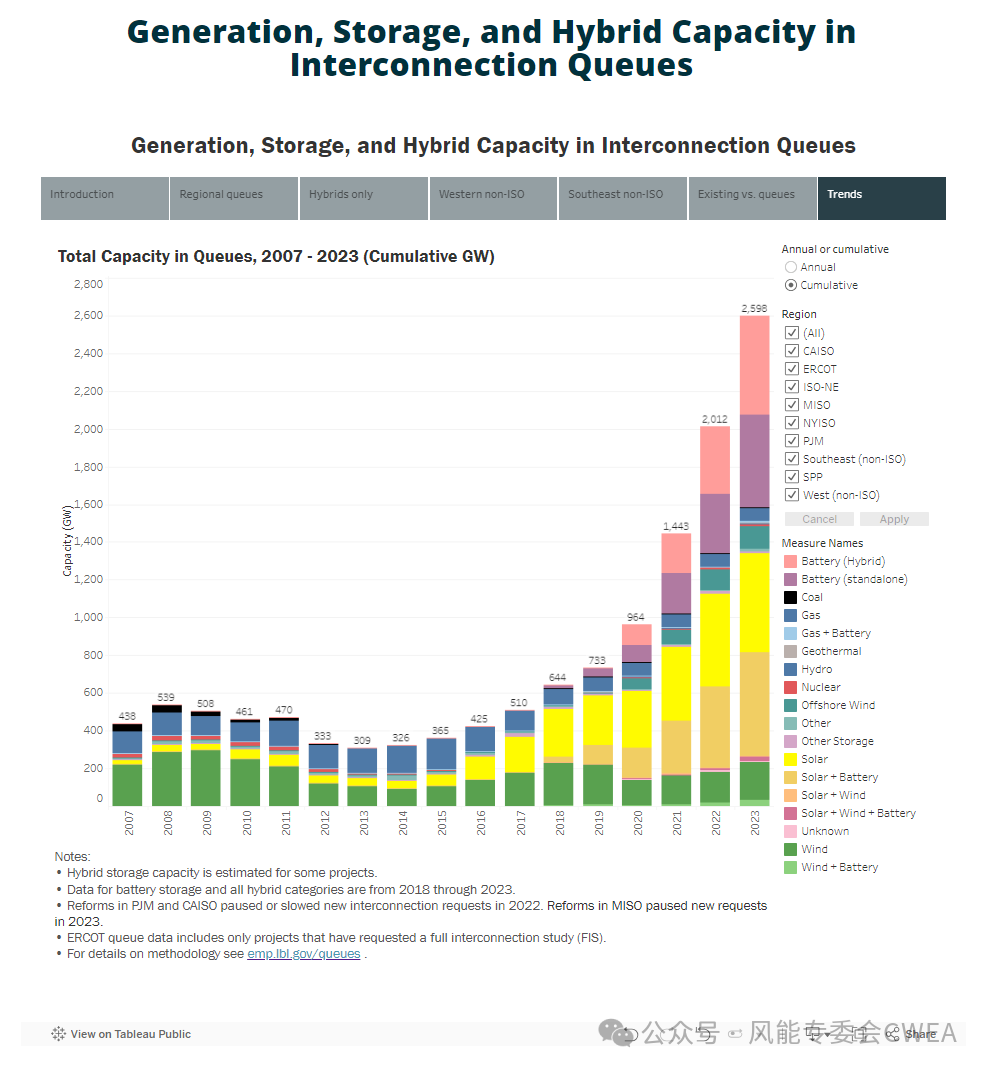

据美国联邦能源管理委员会(FERC)统计,截至到 2023 年底,美国排队并入电网的装机容量中约 95% 为可再生能源,主要由太阳能、风能、独立储能和混合储能等组成。

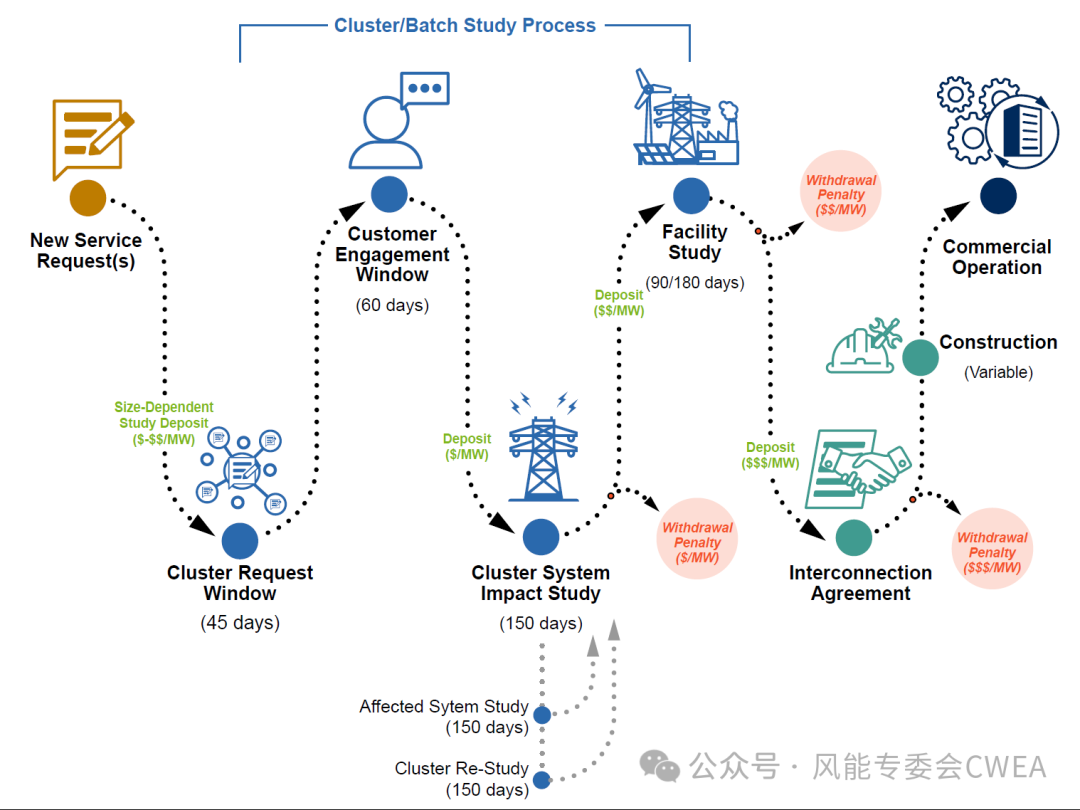

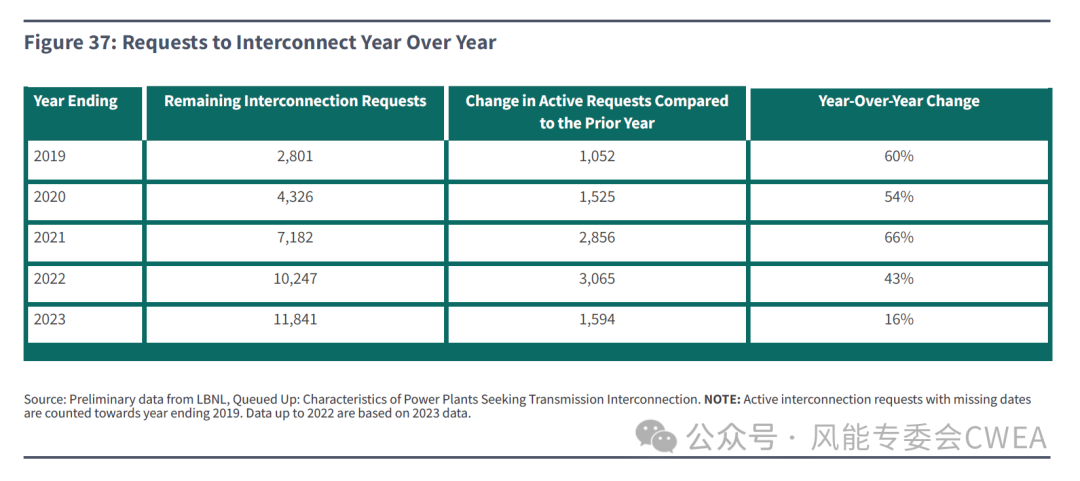

另外,并网等待时间也在不断增加:从申请连接到商业运营的典型时间从 2000-2007 年间小于 2 年即可建成,增加到 2018-2023 年建成项目需要超过 4 年,特比是2023 年建成项目所需时间的中位数为 5 年。
▓来源:FERC、劳伦斯伯克利国家实验室
cription-url="https://mmbiz.qpic.cn/mmbiz_png/ajT9KUbORcw8YWL52VgY0y4r4KNl0OmGuSmoRmkTCM7lHIY5NQBXM59utF2NNwXsXXvCtnncpJLibhCa3HygD5g/640?wx_fmt=gif" data-copyright="0" data-imgfileid="503216116" data-ratio="0.017592592592592594" src="https://img.in-en.com/upload/202404/15/134604595410263464.jpeg" data-type="jpeg" data-w="1080">
