深能江苏高邮三垛30MW分散式风电项目风机吊装圆满完成

来源:深能南京能源控股有限公司

时间:2023-08-31

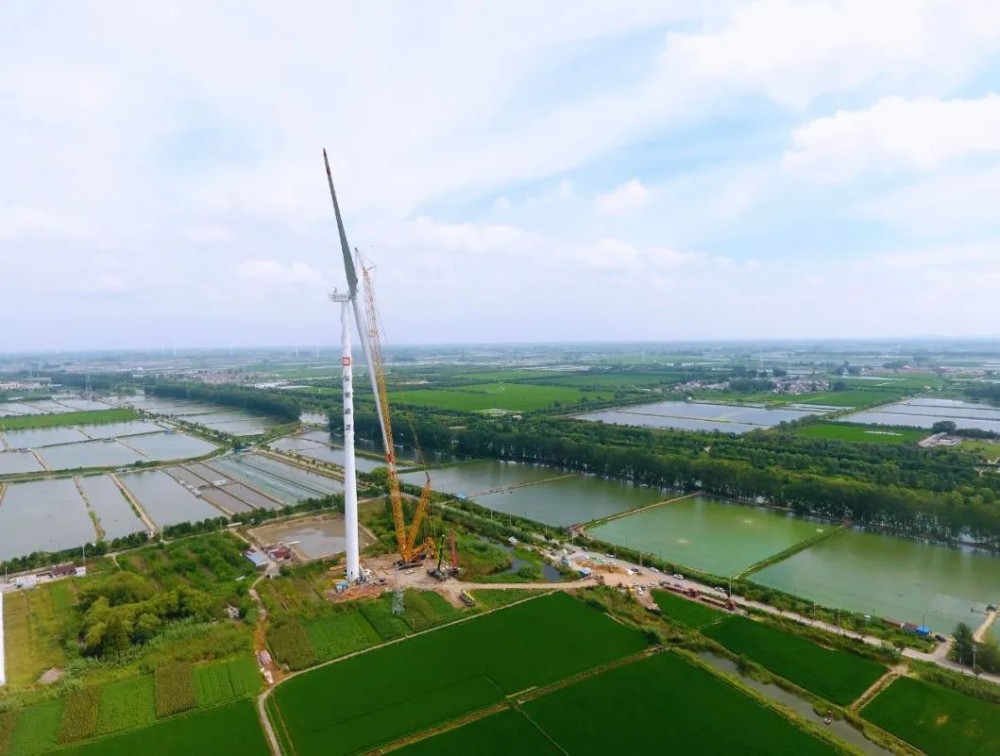

8月26日10时28分,伴随着项目最后一台BY6#风机叶轮顺利就位,深能高邮三垛30MW分散式风电项目风机吊装全部完成,标志着项目距离全容量并网的总目标又迈进了一大步。

项目简介

01深能高邮三垛30MW分散式风电场为内陆平原风电场,位于高邮市三垛镇东部,深能高邮东部风电场南部。风电场主要布置区域位于安大公路沿线,北澄子河南北两侧,场区南北跨度约6.5km,东西跨度约2.9km,场区中心与高邮市区直线距离约21km。场区地势平坦,海拔高度在1m~3m左右,地貌以鱼塘、农田、河道为主,并有村庄零星分布。

风机机型

02本项目采用金风GW191-5.0MW、轮毂高度为145米的分片式钢塔机型,是目前南控公司唯一采用大直径分片式钢塔的项目,且钢塔高度最高。塔筒共计6段,其上三段为一体式,下三段采用大直径分片式钢塔筒,每段分为三片。

自5月30日首节塔筒起吊到8月26日最后一台风机叶轮就位,两个多月的星夜兼程只待岁末风车巨阵的“随风而动”。克服不利的场地条件尽快满足合格的作业要求,成为保证吊装安全的首要任务。为此,项目团队提前对设备进场线路进行路勘并及时清障,针对每个机位的不同情况分别进行吊装平台的合理规划,为吊装工作的安全、顺利推进打下了坚实的基础。风机吊装期间历经暴雨、台风、高温等多种天气考验,项目团队及时优化施工方案,科学合理安排任务分工,最终在确保安全的情况下圆满完成了吊装任务。

下一步,项目团队将继续发扬南控人执着拼搏的精神,稳扎稳打,确保后续工作顺利高效开展,争取早日达成项目全容量并网目标。


特别声明

国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多风力发电信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
