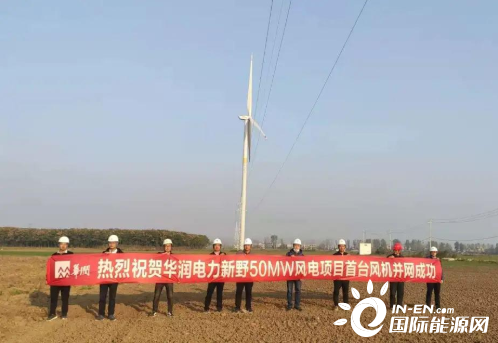

从华润南阳新能源公司获悉,华润电力中西大区南阳新能源公司新野50MW风电项目首台风机于11月13日成功并网。
据悉,新野50MW风电项目位于新野境内施庵、溧河铺镇一带,距新野县城约16km,总装机容量为50MW,属典型平原风电项目。项目安装20单机容量为2.5MW的风力发电机组,新建1座110kV变电站。
11月12日,新野项目升压站倒送电成功。11月13日,新野项目首台风机成功并网。
新野项目克服了钻跨越5条高压线路施工、电网T接手续办理、三级调度权限协调沟通等重重困难,采取自建+T接线路的方式接入电网,大大减少了项目并网时间,在13日14时51分,首台风机实现并网。从升压站倒送电到首台风机并网仅用14个小时。
