49.5MW!中广核木垒老君庙一期风电项目风机基础浇注完成

来源:核新工程

时间:2020-06-17

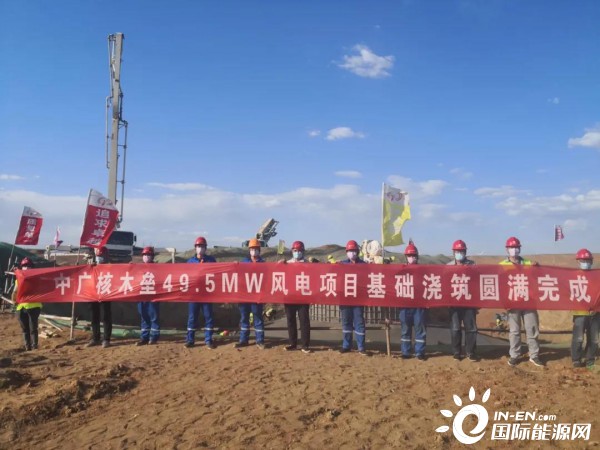

6月14日,中广核木垒老君庙一期49.5MW风电项目风机基础浇注圆满完成,较原计划提前16天,为项目后续并网、投运奠定了基础。

中广核木垒老君庙一期49.5MW风电项目,本期安装20台单机容量为2500kW的风力发电机组,项目位于新疆昌吉州木垒哈萨克自治县境内,位于天山北麓,准噶尔盆地东南缘,是新疆维吾尔自治区昌吉回族自治州最东边的一个县,地处北疆温带荒漠,风电场距乌鲁木齐市约336 km,距木垒县城约74km。

木垒项目为2020年“保电价”项目,2019年10月30日开工建设,2020年4月10日复工,在满足公司及当地政府疫情防控、维稳安保、安全生产、合法合规要求下,克服昼夜温差大、暴风沙尘天气多、地处戈壁荒漠,生活生产不便、植被脆弱,环水保压力大等困难,安全有序开展工程建设,提前16天完成风机基础浇注工作。同时,项目部同步有序推进升压站、线路施工进展,并有效完成项目合法合规手续办理及标准化建设等工作,获得项目所在园区政府肯定,并多次组织周边风电企业现场学习,项目作为现场安全文明施工和合法合规手续办理标杆单位,在西北边陲展现了中广核新能源良好的品牌形象。

目前场内道路全线贯通、风机基础浇注完成、升压站房建封顶、场内线路、送出线路、户外高压设备已开始安装。在确保安全质量的前提下,全力推进项目进展,完成项目年度投运任务。
