4天安装1台风机,广东阳江南鹏岛项目按下全面复工“快进键

来源:核新工程

作者:梁远铿

时间:2020-03-25

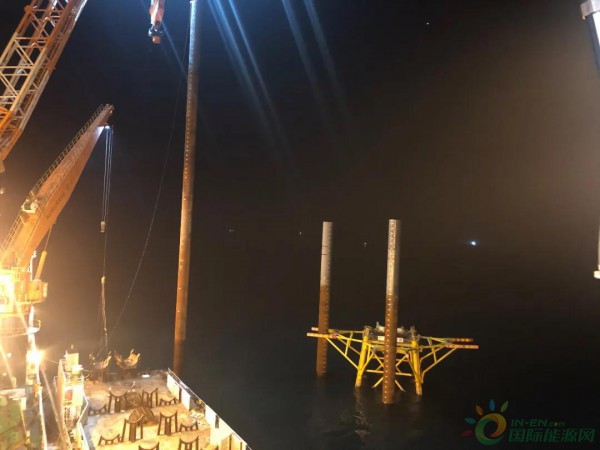

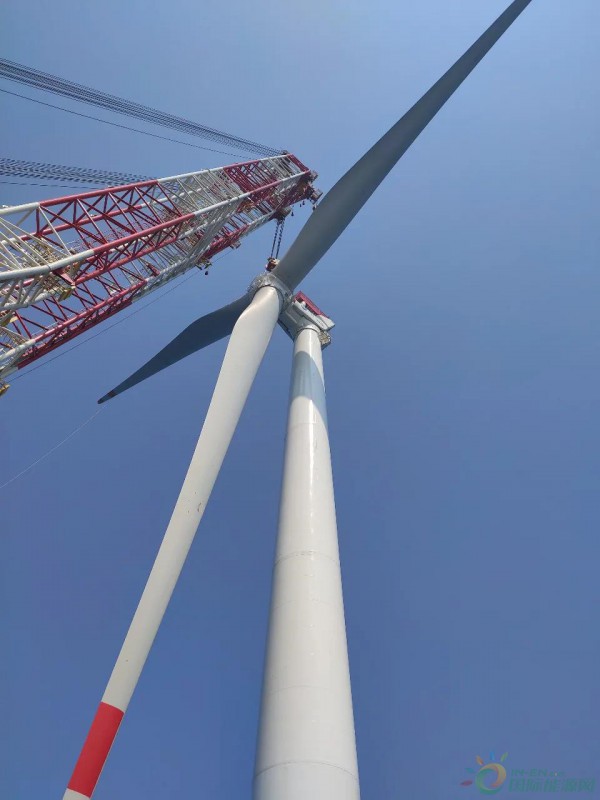

3月23日,中广核阳江南鹏岛海上风电项目已完成复工复产第2台风机吊装作业,现正准备移船至下一机位进行风机吊装作业。自3月14日全面复工以来,阳江南鹏岛项目正以4天安装1台风机的速度全力推进工程建设,短短10天时间,已完成2台风机吊装、1个风机基础施工和5个风机基础附属构件安装。

作为曾是国内单体装机容量最大的海上风电项目、广东省重点工程,中广核阳江南鹏岛400MW海上风电项目的防疫复工情况一直备受关注。面对疫情突然爆发,阳江项目公司高度重视,第一时间成立防疫领导工作小组,根据公司和地方政府防疫要求制定并落实了《项目部疫情防控专项应急预案》和《疫情期间项目复工生产管理办法》,对项目各参建单位宣贯疫情防控精神,积极迅速购置防疫防控物资,为项目复工提供强有力的防护保障,扎实做好各项防疫复工准备。

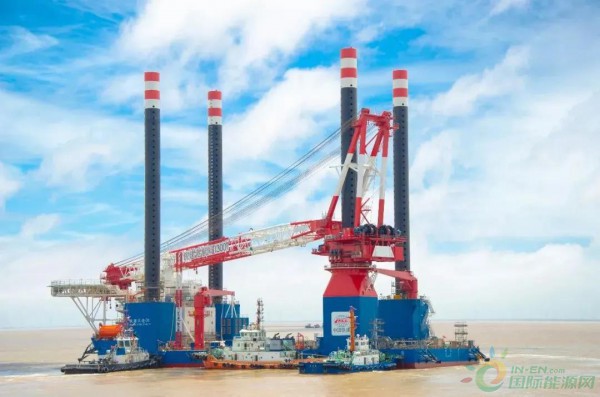

中广核阳江南鹏岛项目现有参建人员523人,风机安装船2艘,大型风机基础施工船3艘,辅助船16艘,各大型工作面同步开展。其中,被业内誉为海上风电安装领域的“大国重器”,运输能力、单桩重量、绕桩吊起重能力均为“国内第一”的“铁建风电01”,已在阳江南鹏岛项目施工海域整装准备,成为项目建设的新力军。

新冠肺炎疫情虽加重了阳江南鹏岛项目今年的工程建设任务,但随着项目部科学精准稳慎有效地落实疫情防控工作,各项工作不断线、有序衔接推进,相信定能实现今年完成73台风机安装作业、年底全场并网投运的目标,打造广核速度,树立央企典范。


特别声明

国际风力发电网声明:本文仅代表作者本人观点,与国际风力发电网无关,文章内容仅供参考。凡注明“来源:国际风力发电网”的所有作品,版权均属于国际风力发电网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

微信 朋友圈

相关推荐

更多风力发电信息推荐 >

图片正在生成中...

关闭

    退款类型:

    01.支付成功截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    02.付款后文章内容截图 *

  • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

    03.商户单号 *

    04.问题描述

返回
